为什么你的进度计划永远在执行层“阵亡“?揭秘工程人必知的五级计划体系

为什么你的进度计划永远在执行层"阵亡"?揭秘工程人必知的五级计划体系


作者:墨子项目管理|15年项目管理实战专家 关注我,获取更多项目管理干货!


文章目录

  • 为什么你的进度计划永远在执行层"阵亡"?揭秘工程人必知的五级计划体系
  • 一、你的计划为啥落不了地?根源在于"拿着战略指挥战术"
  • 二、残酷的现实:90%的项目,在执行层是"瞎子和聋子"
  • 三、五级计划:每一级都是"作战地图"
  • 四、五大雷区,你踩中了几个?
  • 五、告别"纸上画画,墙上挂挂"
  • 六、今日互动
  • 七、下期预告

“领导,项目可能要延期了…” 这句话,是不是像噩梦一样,总会在某个深夜或清晨,从对讲机、电话或微信里传到你耳朵里? 作为工程人,我们最怕听到"延期"二字。但你可能没想过,90%的延期,锅不该由"执行力"来背,而是你的进度计划,从诞生那一刻起,就注定是个"死局"。 今天,我们不谈虚的,用15年一线摸爬滚打的经验,帮你捅破那层窗户纸,聊聊真正能让计划落地的核心武器:五级计划体系。


一、你的计划为啥落不了地?根源在于"拿着战略指挥战术"

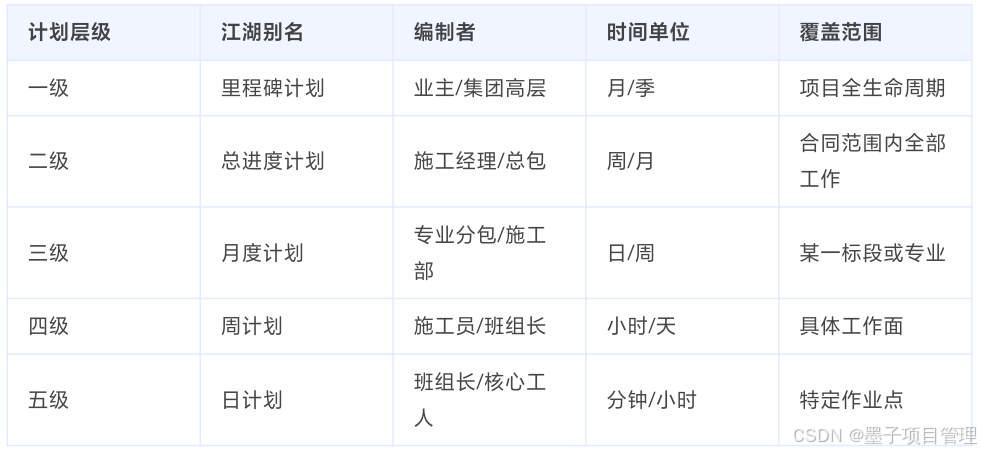

很多项目对进度计划的认知,就像一团浆糊,什么"三级计划"、“四级计划”,概念模糊,执行起来更是千疮百孔。 其实,一套科学的进度管理体系,必须像切蛋糕一样,分成清晰无误的五个层级:。 在这里插入图片描述 计划执行不下去的根源,往往就是 “越级管理”。

这就好比,你拿着项目部的“作战沙盘”(二级总进度计划),直接去指挥一个木工班组长:“计划上写着本月主体结构要封顶,你今天必须给我干完这层模板!”班组长看着自己手底下这几个人,再看看那巨大的工作量,心里只会想“领导是不是疯了”。

又或者,你拿着项目部的“月度大会战计划”(三级计划),去质问一个钢筋工:“这周计划是‘2号楼主体施工’,你今天怎么才绑了这么几根梁?”钢筋工可能很委屈:“没人告诉我今天具体绑哪几根啊,我在等塔吊呢!”

这就是典型的“拿着战略目标,去考核战术动作”。管控层和执行层之间,缺了四级、五级计划这两级关键的环节,指令根本无法精准传达。这不是管理,这是灾难。

二、残酷的现实:90%的项目,在执行层是"瞎子和聋子"

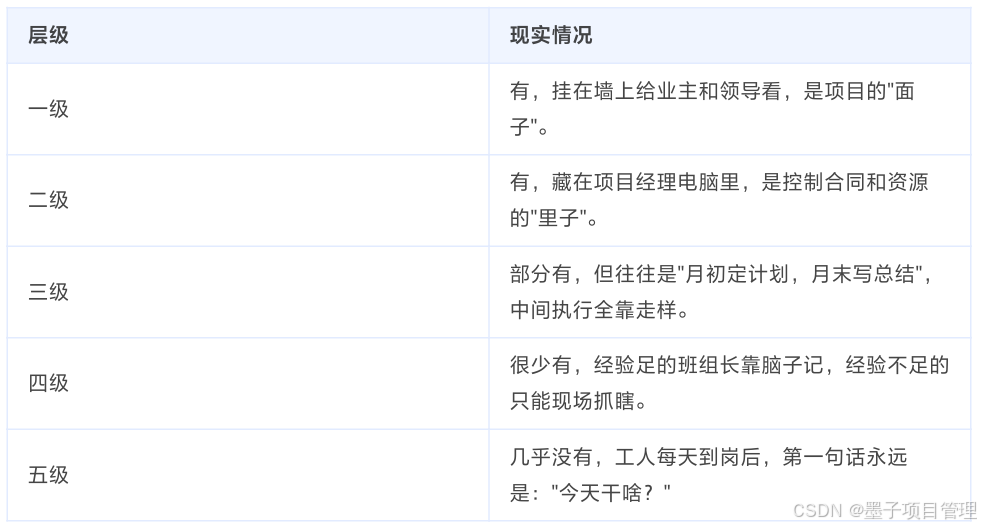

口号喊得响,现实很骨感。大部分项目的进度管理,其实都卡在了三级,四级和五级几乎是一片空白。 在这里插入图片描述 这就是问题的核心:巨大的管理断层。

三级计划是"月计划",是抽象的任务清单(比如"地下室顶板施工")。而工地上的每一分钟,混凝土在凝固,塔吊在运转,工人在绑扎,这些都是按"天"甚至按"小时"计算的。

当班组长拿到三级计划,面对一堆抽象名词,他根本无法精准地告诉工人:“张三,你今天上午9点到11点,带着李四和王五,去2号楼3层,把KZ-12到KZ-18这6根柱子的钢筋绑完。”

没有四级、五级计划这颗"子弹",三级计划这把"枪"就是一堆废铁。

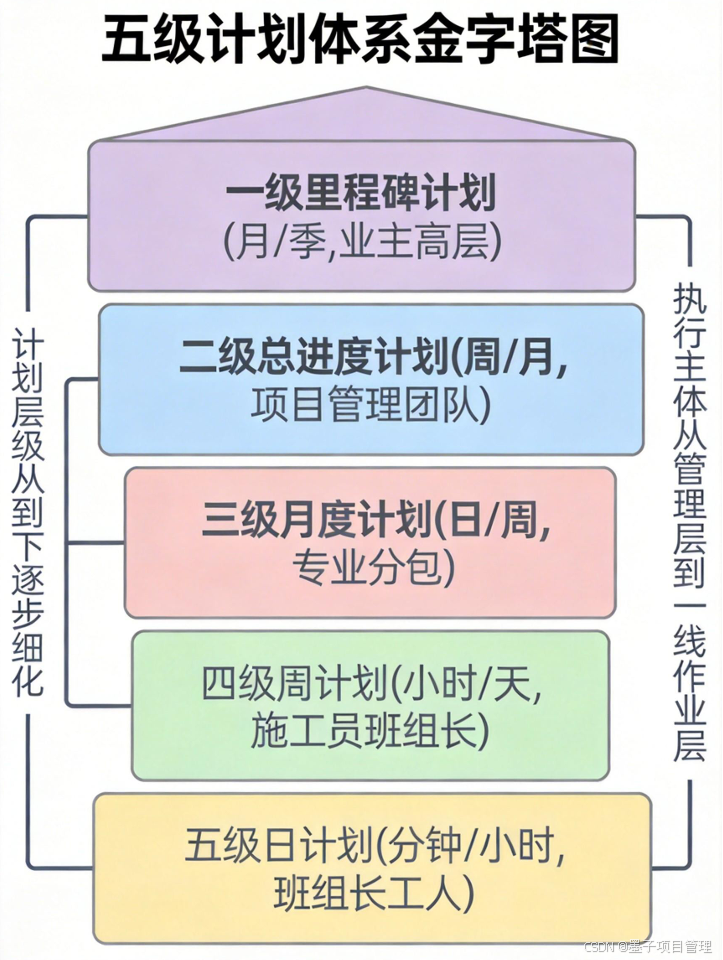

在这里插入图片描述

三、五级计划:每一级都是"作战地图"

每一级计划,都有它特定的"读者"和"使命"。搞混了,就是乱弹琴。

(1) 一级计划 · 里程碑计划

谁看: 业主老板、集团总裁、政府领导。 用途: 拍板给不给钱、什么时候拿地、什么时候开盘销售、什么时候竣工投产。 特点: 只看几个关键节点(开工、出±0、封顶、竣工),时间单位是"月"或"季度"。它就是作战沙盘上的旗帜。

(2)二级计划 · 总进度计划

谁看: 项目经理、施工经理、监理总监。 用途: 确定项目的"生命线"(关键路径CPM),调配所有大型资源(塔吊、爬架、主要劳务队),是项目部一切行动的"根本大法"。 特点: 覆盖合同内所有工作,必须做严谨的关键路径分析。它是项目的"宪法"。

(3)三级计划 · 月度计划

谁看: 施工经理、专业分包负责人、施工员。 用途: 指导接下来30天的具体"战役",协调土建、机电、装修等各专业的交叉作业,申报材料进场计划。 特点: 它是项目管理的"主战场",是连接"战略"(二级计划)和"战术"(四级计划)的枢纽。

(4)四级计划 · 周计划 【断层区】

谁看: 施工员、班组长。 现状: 90%的项目没有,或流于形式。 应该做什么: 把月度计划"拆解"成班组长能听懂的人话。必须具体到:“张三的班组(5个人),在2号楼3层(区域),干KZ-12~18钢筋绑扎(工序)”。时间单位是"天"。它是执行的"灵魂"。

(5)五级计划 · 日计划 【断层区】

谁看: 班组长、核心技工。 现状: 几乎空白,全凭现场调度。 应该做什么: 用于超高难度、极度复杂的"手术式"作业。比如:“今天下午2点到4点,塔吊暂停,配合500吨汽车吊,将核心机房设备吊装到位”。时间单位是"小时"甚至"分钟"。它是精细化管理的"巅峰"。

四、五大雷区,你踩中了几个?

光知道层级还不够,做计划本身就是个技术活,这五个雷区,几乎是人人踩过。

(1)WBS分解"凭感觉"

问题: 任务颗粒度太粗,分不清工作包和作业。 正确做法

层级任务数量颗粒度
一级 10-20个 只有里程碑
二级 100-200个 分解到工作包
三级 500-1000个 分解到具体作业
四/五级 数千个 分解到工序级别

(2)逻辑关系"想当然"

问题: 不合理利用FS/SS/FF/SF四种关系,全是SF或SS关系以及许多开口作业无逻辑关系。 正确做法

关系含义工程举例
FS 完成-开始 基础验收→主体开工
SS 开始-开始 钢结构进场→楼承板铺设
FF 完成-完成 分管道安装→设备就位
SF 开始-完成 人员进场→临建拆除

(3)工期估算"拍脑袋"

问题: 没有依据的估算,就是在赌博。 正确做法—– 三点估算法:

期望工期 = (乐观 + 4×可能 + 悲观) / 6 算出来"钢筋绑扎"的期望工期是5.33天,而不是拍出来的5天。这0.33天的误差,在关键路径上就非常致命

工序乐观工期最可能工期悲观工期期望工期
钢筋绑扎 4天 5天 8天 5.3天
模板支设 3天 4天 6天 4.2天

(4)资源约束"看不见"

问题: 计划里同时有三处地方需要塔吊,但现场只有两台。 正确: 二级计划识别关键资源(塔吊、泵车、核心工种),三级计划就要编制详细的资源需求计划,四级计划必须落实到"这台塔吊,上午给木工班,下午给钢筋班"。

(5)不设缓冲"玩心跳"

错误: 计划排得满满当当,120天就是120天,没有任何余量。 正确: 必须设置项目缓冲和汇入缓冲。关键路径任务 +15%~20%的缓冲;赶上雨季、冬季施工,直接 +20%~30%;甲供材这种不可控因素,预留足够的采购和检测周期。

(6)不认关键路径"瞎忙活"

错误: 每天都很忙,但总是不出活,不知道哪里延期会影响总工期。 正确: 用关键路径法(CPM)分析出项目的"七寸"。所有的精力、资源都要向关键路径倾斜。今天关键路径是"基础施工",明天可能就变成"设备采购"。要像炒股盯大盘一样,时刻监控关键路径的变化。

五、告别"纸上画画,墙上挂挂"

计划执行不下去,真的不能全怪下面的人。很多时候,是我们自己用一级计划的"大炮",去指挥四级计划的"蚊子",中间还隔着巨大的管理真空。

真正的工程进度管理,是一个层层递进、环环相扣的精密体系:

  • 一级计划是"方向", 告诉我们去哪儿。
  • 二级计划是"宪法", 告诉我们怎么走不违规。
  • 三级计划是"战场", 告诉我们本月要攻克哪个山头。
  • 四级/五级计划是"拼刺刀", 告诉我们今天、此刻,刺刀该往哪儿捅。

每一级都有它的任务,每一级都有它的考核。

现在,不妨回头看看你正在管的项目,冷静地问自己三个问题:

  • 我的四级、五级计划,是空白还是形同虚设?
  • 我是不是经常越级指挥,拿着上级计划去考核下级执行者?
  • 如果明天所有班组长都请假,我的工地会不会立刻瘫痪?
  • 想清楚这些问题,你离"告别项目延期",或许就不远了

    六、今日互动

    你在项目管理中,最头疼的是哪个层级的问题?

    • 是一级计划的里程碑总是被领导随意调整?
    • 还是二级计划的关键路径总是被各种突发情况打乱?
    • 或者是四级、五级计划根本没人愿意做,全凭现场调度?

    评论区聊聊你的真实困境,我将选取典型问题在后续文章中深度解答

    七、下期预告

    下篇讲进度管理到底管什么?一文讲透四大过程 从规划、执行、监控到调整,带你搞懂进度管理的完整闭环,让计划真正落地。
