该方案是一份从“被动响应”到“主动赋能”的全面变革蓝图。它通过集中管控权力、按品类专业化分工、流程标准化、早期介入业务、强化数据与内控五大抓手,旨在将采购部门打造为公司新的利润中心和核心竞争力来源。方案不仅描绘了愿景,更提供了详细的组织设计、流程清单和分步走的实施路径,具有很强的可操作性。
方案从外部环境分析、内部问题诊断、业界对标入手,提出了从“被动服务”向“价值创造”转型的战略定位,并系统性地规划了组织架构、管控模式、流程体系、IT建设、绩效管理及人力资源配置。

一、 战略洞察:环境分析与问题诊断

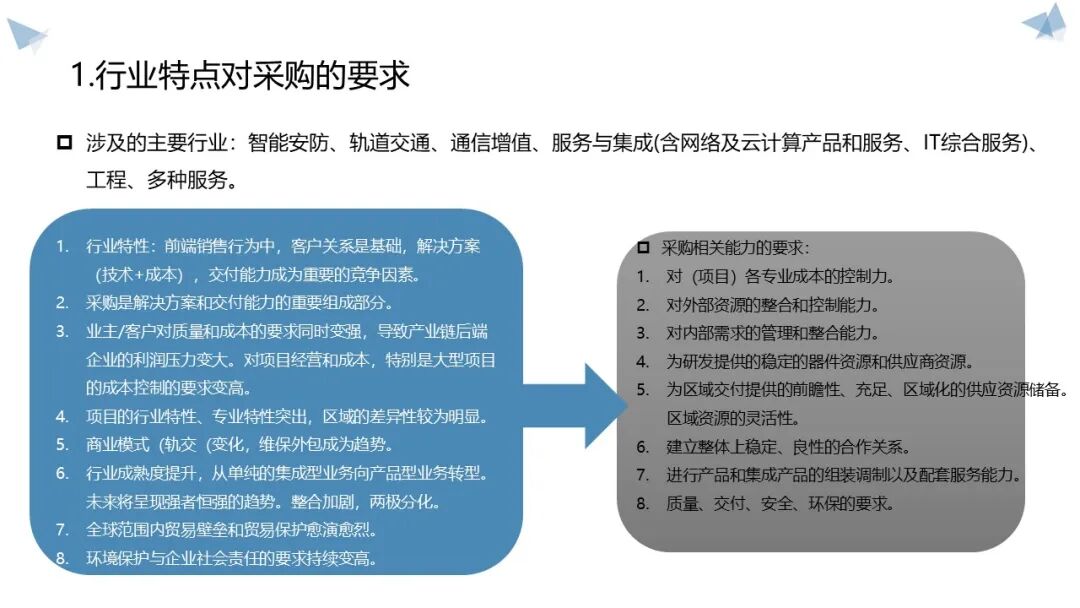

外部环境与行业特点:
-

行业趋势: 智能安防、轨交等行业竞争激烈,客户对质量与成本的双重要求增高,导致产业链后端利润压力大。行业向产品型转型,呈现“强者恒强”的趋势。
-
商业模式变化: 如轨交维保外包成为趋势。
-
外部挑战: 全球贸易壁垒加剧,环保与社会责任要求提高。
-
对采购的要求: 需要具备成本控制力、外部资源整合力、内部需求管理力,并为研发和交付提供前瞻性的资源储备。

内部问题诊断(看自己):
-
项目需求: 需求前瞻性、准确性不足,导致供应资源难以提前储备。
-
成本压力: 劳动力成本上涨,项目式定价导致成本在项目初期被锁定。
-
协同困难: 售前、研发阶段采购介入少,导致成本和技术选型被动。
-
供应商管理: 对供应商利益传导分散,采购力量无法聚焦。
-
定位模糊: 采购体系缺乏明确定位,处于“被动服务”状态,而非战略核心。
-
管控缺失: 缺乏统一的采购管控模式和责任主体,“有效管控”薄弱。寻源、商务权力“部分集中”但缺乏统一逻辑,框架协议覆盖率低。
-
组织与流程分散: 采购职能分散在总部、事业部、项目组,缺乏统一的IT系统支撑。
-
数据基础差: 品类划分不清晰,编码管理水平差,缺乏采购基线(Benchmark)来量化评估业绩。
-

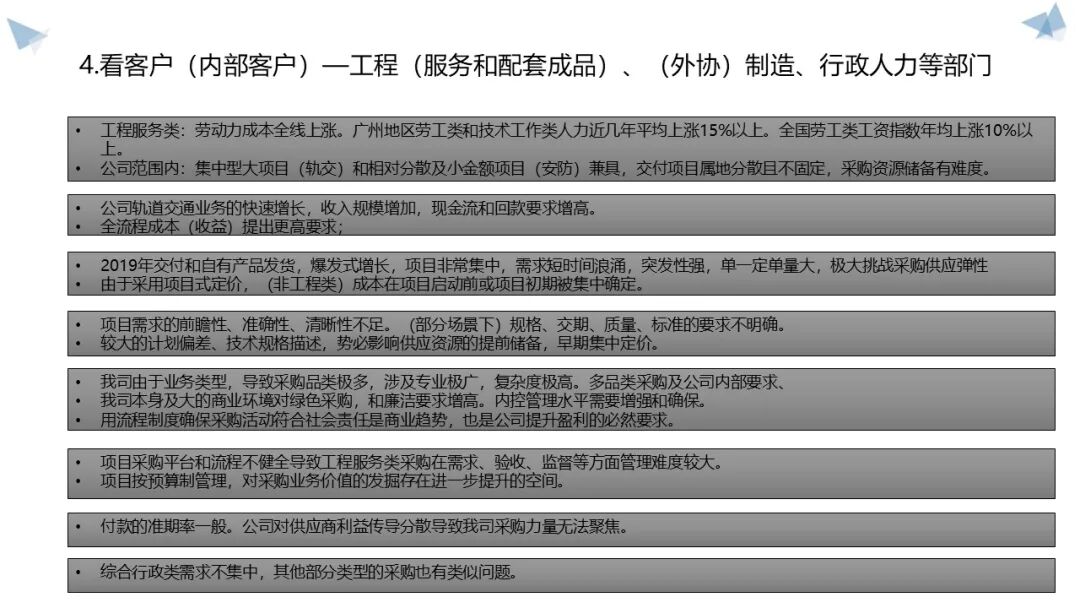

业务痛点:

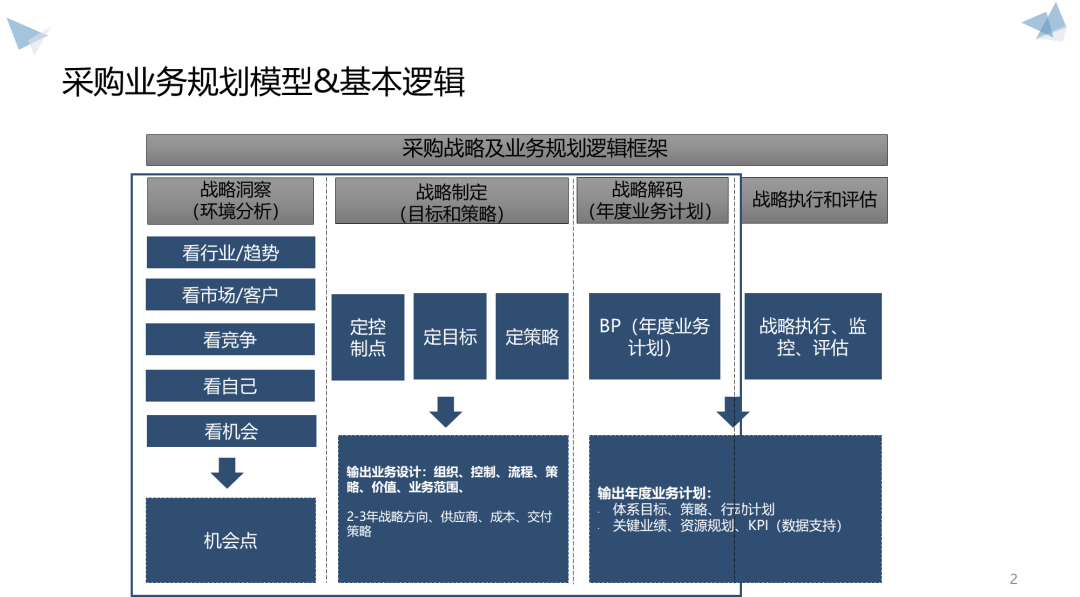

二、 战略定位与目标:构建采购竞争优势
新定位: 从“被动服务”转向“价值创造”,将采购定位为经营的核心环节和利润贡献者。
-
核心价值: 供应链效率的支撑者、公司利润的贡献者、全成本的控制者、核心竞争力的组成部分、安全运营的保障者。
-
核心能力: 早期介入构筑成本、供应商技术支持、物料选型规范、全流程成本(TCO)控制。
总体目标: 构建一个领先主要竞争对手的采购专业化运作系统,提升客户满意度和核心竞争力。

三、 战略解码:关键举措与核心策略

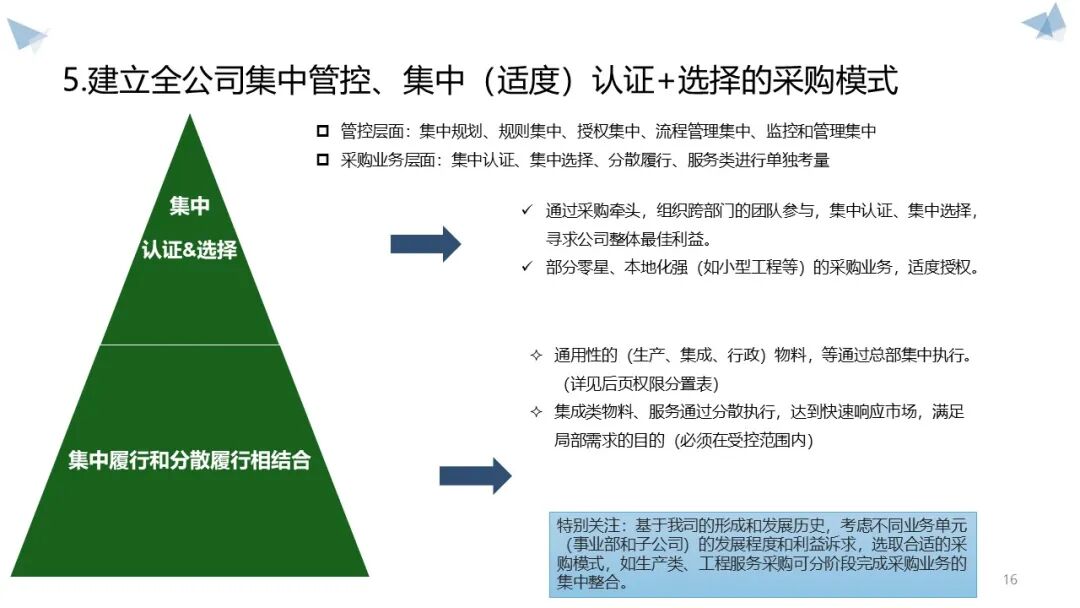

为实现上述定位,方案提出了“集中管控、适度认证、分散履行”的核心策略:

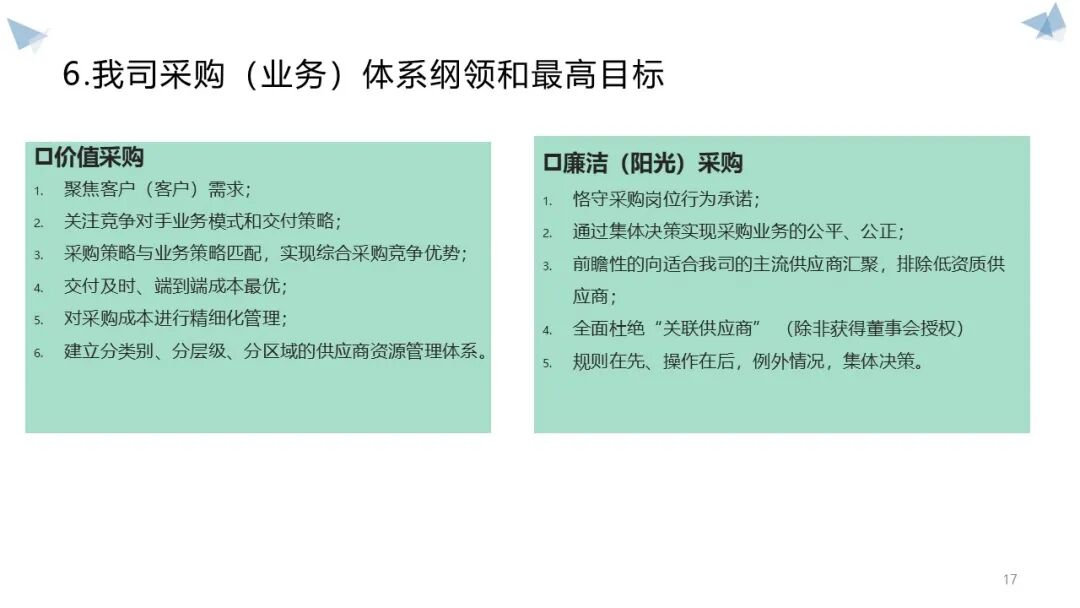

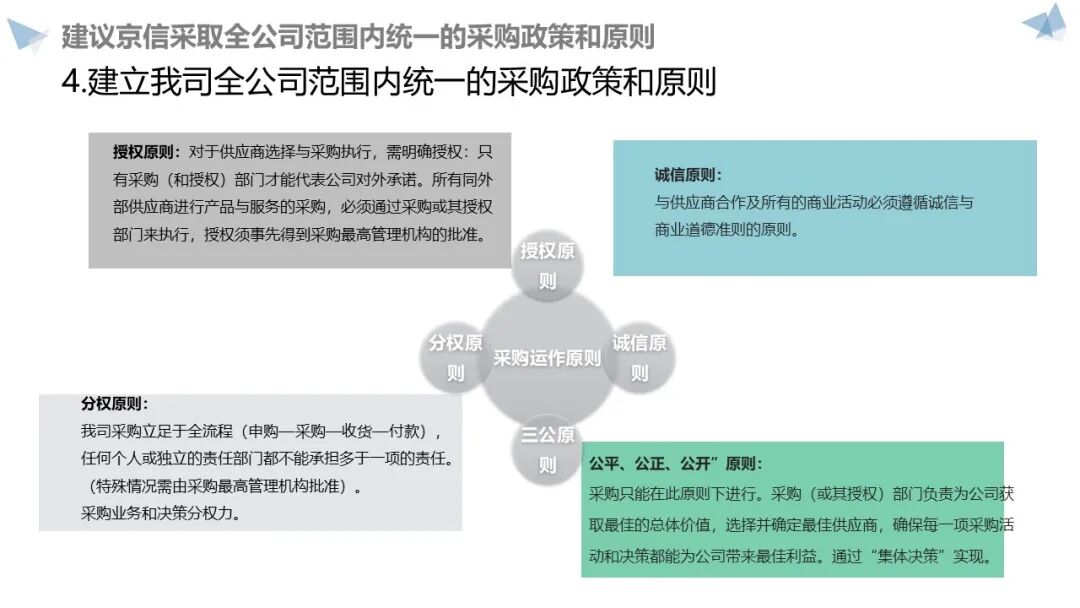

建立全公司统一的采购政策和原则:
-
授权原则: 只有采购(及授权)部门才能代表公司对外承诺。
-
分权原则: 申购、采购、收货、付款责任分离。
-
诚信与“三公”原则: 公平、公正、公开,通过“集体决策”实现。
-
采购模式: 通用物料总部集中执行;集成/服务类在受控范围内分散执行,以快速响应市场。

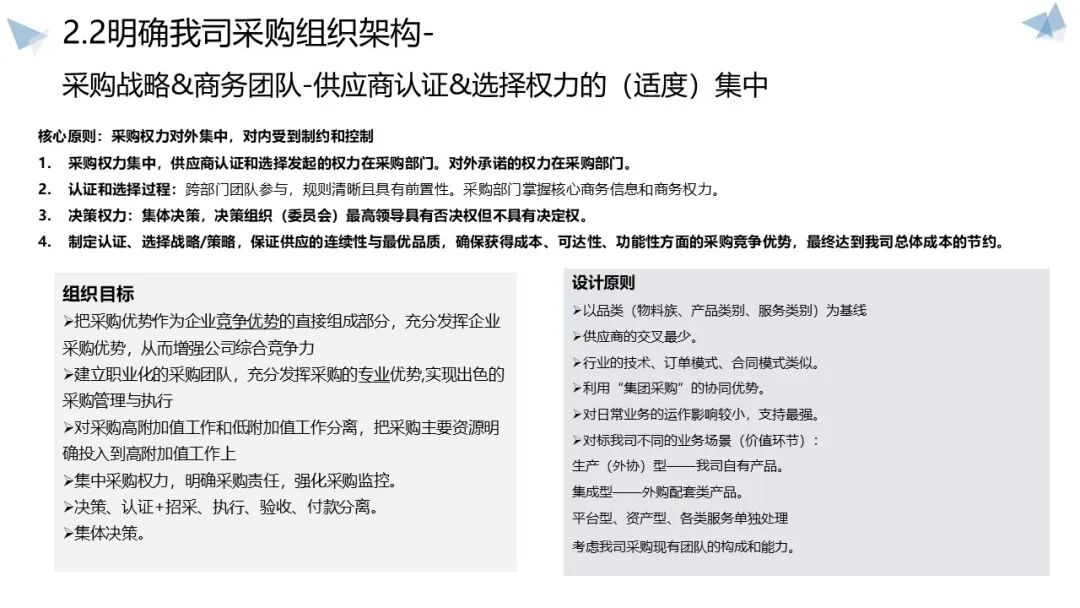

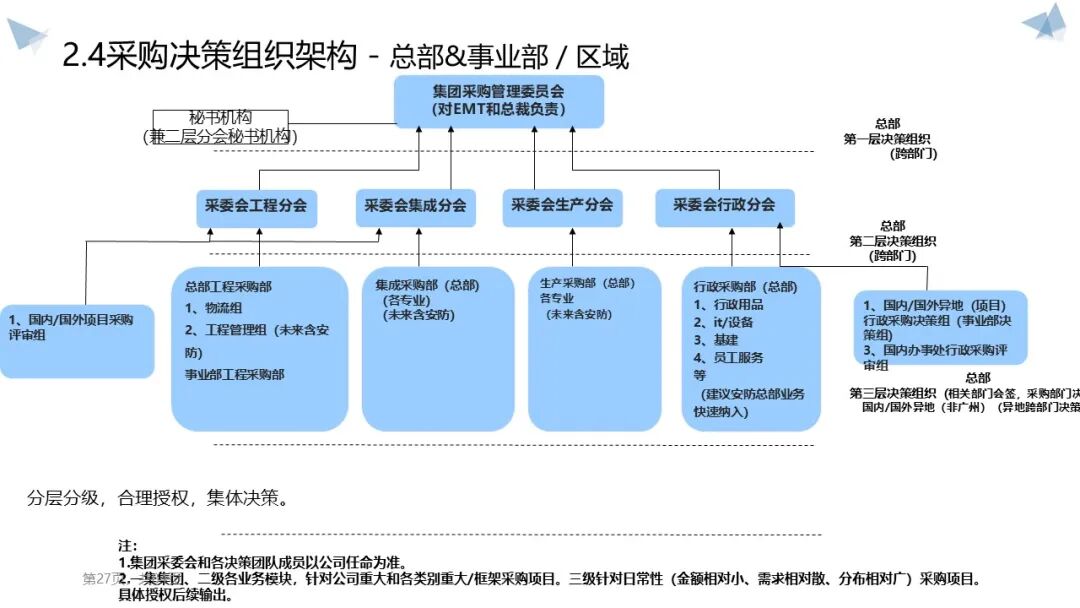

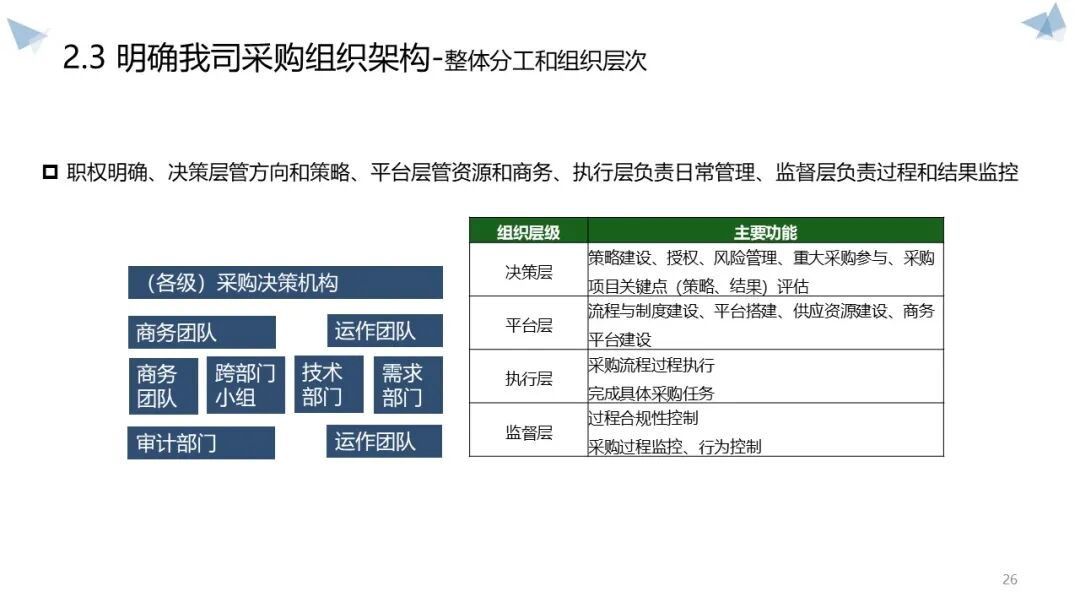

优化采购组织架构:
-
决策层: 设立集团采购管理委员会及各级分会(工程、行政、生产等),负责重大事项集体决策。
-
管理层/平台层: 成立集团采购中心,下设按品类划分的采购商务团队(负责战略、寻源、认证、选择)。
-

执行层: 各事业部和区域的采购运作团队(负责下单、跟单、履行)。
-
设计原则: 权力对外集中,对内制约。决策、认证/招采、执行、验收、付款分离。
-
三层组织架构:
-
核心改变: 引入按“品类”管理的商务团队,强化专业化分工,统筹管理供应商认证与选择权力。
重构采购流程体系:
-

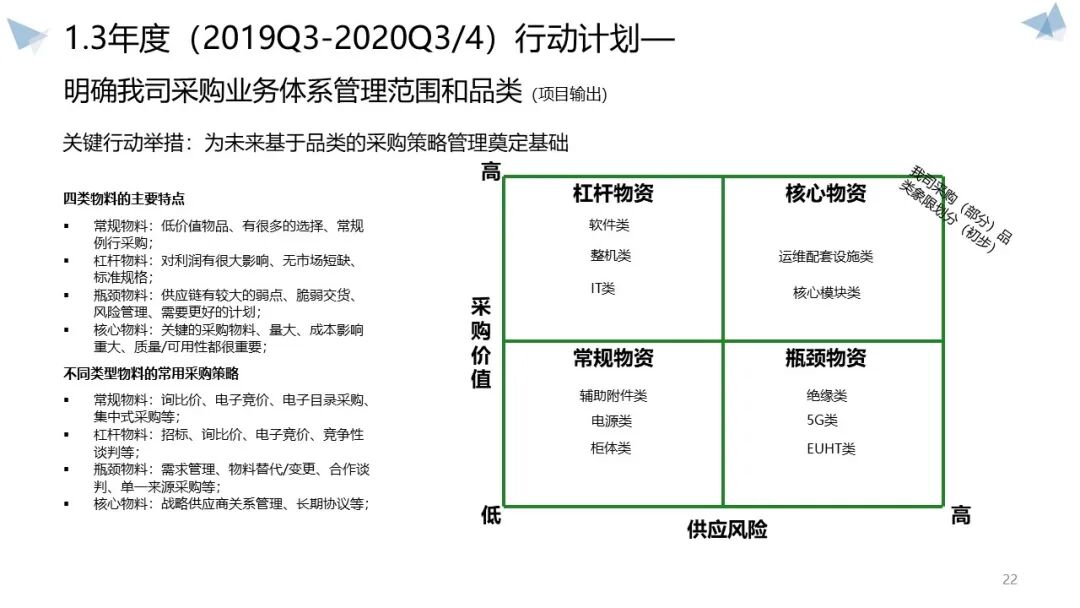

品类策略制定: 基于采购金额和风险程度(四象限法:常规、杠杆、瓶颈、核心),为不同品类制定差异化的采购策略。
-
供应商管理流程: 将供应商认证与选择分离,只有认证合格的供应商才能进入选择流程。建立供应商绩效评估、组合管理和发展机制。
-
早期介入: 强制要求采购早期介入研发(可采购性、成本设计)和售前/投标(供应风险评估、成本预估)环节。
-
合同管理: 建立“主合作协议+工作说明书(SOW)+采购订单(PO)”的清晰合同体系。
-
两条主线: 物料/服务管理流程与供应商管理流程。
-
核心流程优化:
强化采购内控与基础管理:
-
内控体系: 识别采购流程中的关键控制点(KCP),建立红线规则,推行“业务自检+内部审计+外部审计”三级监督机制。
-
绩效管理: 建立基于及时交付率、质量合格率、成本节约率(降本率)的关键绩效指标(KPI)体系。
-
数据与系统: 规划企业资源计划系统(ERP)/供应商关系管理系统(SRM)建设,统一物料编码,为数据分析奠定基础。
-
供应商优化: 审视现有供应商结构,清理不合格供应商,将资源向主流、核心供应商汇聚,优化供应商资源池。

四、 战略执行:年度行动计划与实施路径
方案将中长期规划拆解为分年度的、可落地的行动计划:
第一阶段(近期):建基础、定规则(如2019Q3-2020Q3)
-
明确采购业务管理范畴,梳理品类,建立四象限划分。
-
设计并发布新的组织架构与岗位职责。
-
通过3-5个“速赢”招采项目(集成、行政、工程类),实践新流程,直接体现降本效果。
-
启动供应商梳理和优化工作。
-
建立初步的采购内控制度和行为准则。
第二阶段(中期):推运行、强绩效(如2020Q4-2021Q4)
-
全面切换至新的组织模式(如生产类物料由集团采购中心管理)。
-
提高各类物料的集中采购金额覆盖率(如行政类80%框架覆盖,集成/生产类70-95%集中采购)。
-
建立并运行采购绩效管理体系,基于历史数据进行考核。
-
实施采购流程的半年度遵从度自查。
-
推动采购梯队建设和人员技能提升(谈判、策略、流程)。
第三阶段(远期):持续优化、形成能力(2021年后)
-
实现采购流程的自循环优化。
-
采购团队具备按品类制定和执行复杂策略的能力。
-
形成稳定的、与公司战略协同的供应商生态圈。
-
全公司采购流程遵从度达到90%以上。

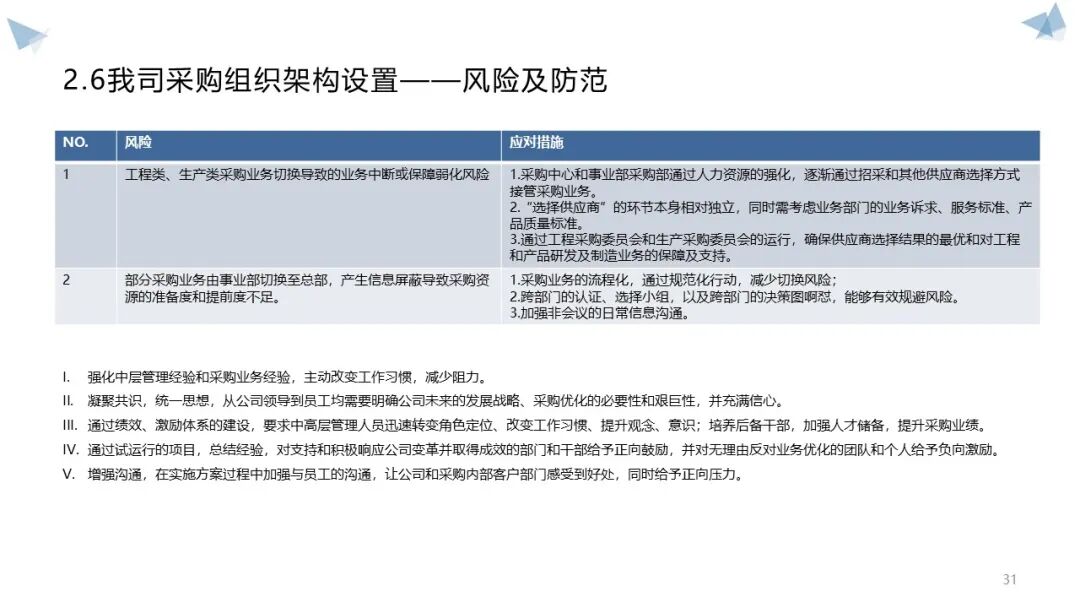

五、 实施保障与风险防范

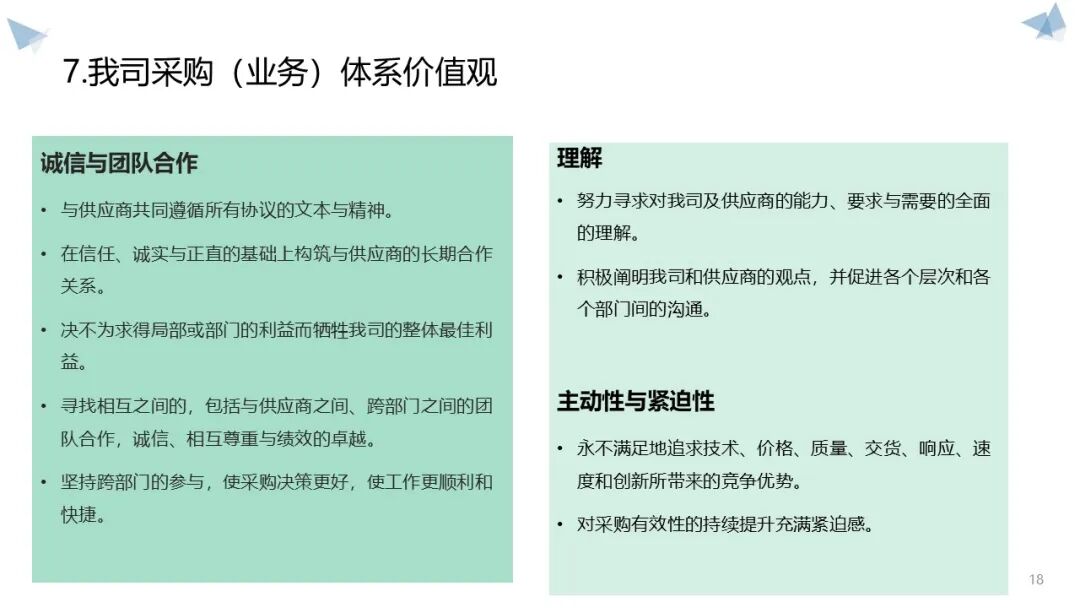

领导力与共识: 需要公司高层保持战略定力,统一思想,凝聚共识。
沟通与培训: 加强与员工的沟通,让内部客户感受到新体系带来的好处;对采购团队进行系统的专业培训。
变革管理: 正视变革初期的工作量增加和习惯改变,通过绩效激励和试点项目的成功经验来推动变革,对无理由阻挠的行为给予负向激励。
资源投入: 在人员配置上,坚持“以质量换数量”,提升核心采购岗位的素质与待遇。
