团队 Daily Scrum:2025年11月7日(Day 4)

团队 Daily Scrum:2025年11月7日(Day 4)

项目核心信息链接: Alpha 阶段计划与分工 – CSDN 博客


今日进度

张平路
  • 工作进展: 完成任务 WBS‑M1‑03a(索引结构转换逻辑)实现,测试通过 90% 的样例数据。开始处理新增任务 WBS‑M1‑03b(异常索引结构支持)。

  • 遇到的困难: 异常格式处理过程中需要解析第三方数据格式,未列入最初设计,导致初步处理失败。

  • 今日计划: 研究新格式并实现基础解析接口,尽可能完成错误格式样例的转换。

  • 任务记录:

    • WBS‑M1‑03a(今日完成)

      • 最初计划时间:4 小时
      • 今日花费时间:2 小时
      • 剩余时间:0 小时
    • WBS‑M1‑03b

      • 最初计划时间:2 小时
      • 今日花费时间:4 小时
      • 剩余时间:3 小时(今日任务过程中新增额外工作,原估不足)
田钦中
  • 工作进展: 继续任务 WBS‑M2‑03(进度展示与任务队列),完成主线程任务调度与 UI 进度刷新机制。引入了进度条组件。

  • 遇到的困难: 并发调度偶尔出现 UI 阻塞,计划明日重构为异步事件响应。

  • 今日计划: 优化进度展示与调度队列流程,梳理异常任务的提示逻辑。

  • 任务记录:

    • WBS‑M2‑03

      • 最初计划时间:5 小时
      • 今日花费时间:5 小时
      • 剩余时间:0 小时(今日完成)

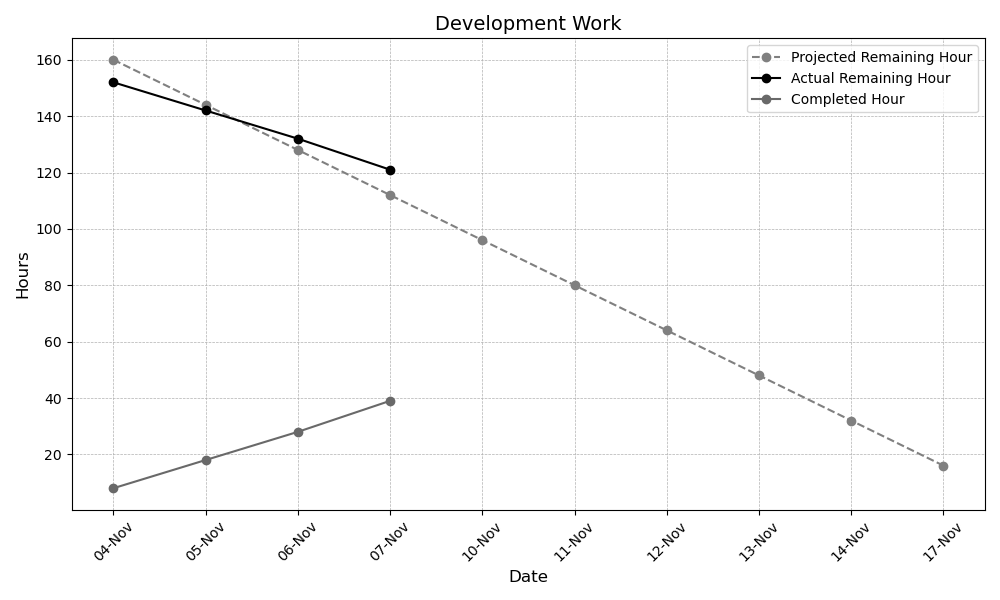

燃尽图数据(截至 11 月 7 日)

日期原始估算剩余时间(h)实际剩余时间(h)实际花费时间(h)
11月4日 160 160 − 8 = 152 8
11月5日 144 (= 160 − 16 × 1) 152 − 10 = 142 10
11月6日 128 (= 160 − 16 × 2) 142 − 10 = 132 10
11月7日 112 (= 160 − 16 × 3) 132 − 11 = 121 11
  • 原始估算每日减少 8 小时(两人 × 每人理论 4 小时)

  • 今日实际花费时间 11 小时(张平路 6 小时,田钦中 5 小时)

  • 实际剩余时间几乎未下降,原因:

    • 张平路的任务 WBS‑M1‑03b 在处理过程中新增 3 小时工作量
    • 虽然任务完成两项(M1‑03a 和 M2‑03),但新增复杂度抵消部分进度

在这里插入图片描述

阶段性成果

  • 张平路:完成标准索引结构适配,提交集成模块;新增异常结构处理框架
  • 田钦中:实现 UI 多任务进度展示,上传进度组件测试截图及说明文档

在这里插入图片描述
