信息系统项目管理师-项目成本管理-知识点及考点预测

本章考情分析:项目成本管理是十大知识领域中** 计算最密集的章节之一,与进度管理并称“案例计算双雄”。上午选择题约占 3-5分**,案例分析** 必考一道挣值计算题(15-20分)。“得挣值者得案例”**——这是软考界的共识。

一、本章知识框架图

deepseek_mermaid_20260321_3bbad6

二、核心知识点详解

模块1:成本管理基础概念

1.1 成本的类型(选择题高频)

记忆口诀:“可变量变,固定不变;直接归项目,间接要分摊”

1.2 应急储备 vs 管理储备(必考!)

理解例子:

  • 应急储备:项目已知可能有人员请假风险,预留10万备用金 → 项目经理可以直接用

  • 管理储备:突然发生地震导致停工,需要20万 → 需要向管理层申请批准

记忆口诀:“应急已知基准内,经理可动用;管理未知基准外,高层批了才放行”

模块2:三大管理过程

2.1 过程总览与记忆口诀

口诀:“规估预,控”(规划→估算→预算→控制)

2.2 过程1:规划成本管理

定义:确定如何估算、预算、管理、监督和控制项目成本的过程。

核心输出:成本管理计划

成本管理计划的内容:

  • 精确度:估算的精确程度(如±10%)

  • 准确度:可接受的估算误差范围

  • 计量单位:元、万元、人天等

  • 控制临界值:允许的偏差范围,超过即需采取纠正措施

  • 绩效测量规则:挣值管理规则、跟踪方法

真题示例(2024年真题):
成本管理计划不包括什么?( )
A. 精确度 B. 准确度 C. 控制临界 D. 薪酬结构
答案:D(薪酬结构属于人力资源管理计划)

2.3 过程2:估算成本

定义:对完成项目活动所需货币资源进行近似估算的过程。

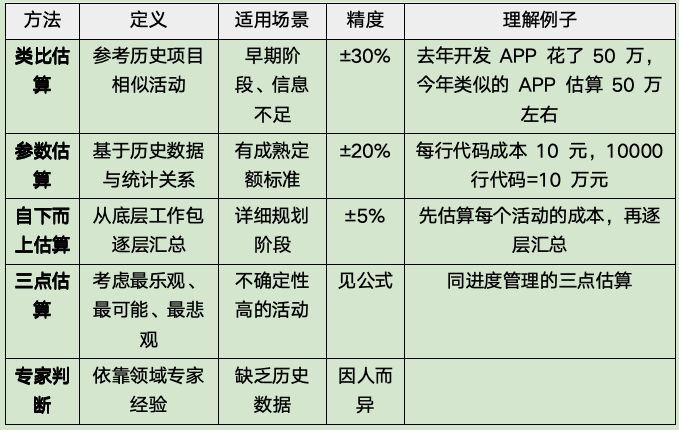

估算方法对比(选择题高频):

真题示例(2024年真题):
关于估算成本的描述,正确的是( )。
A. 类比估算的准确性通常高于参数估算
B. 自下而上估算的准确性最高,但耗时最长
C. 三点估算主要用于确定应急储备
D. 专家判断只能由外部专家提供
答案:B

2.4 过程3:制定预算(核心!)

定义:汇总所有单个活动或工作包的估算成本,建立一个经批准的成本基准的过程。

核心概念辨析(必考!):

deepseek_mermaid_20260321_80e339

真题示例(2024年真题):
关于制定预算的描述,不正确的是( )。
A. 项目预算包括经批准用于执行项目的全部资金
B. 成本基准是经过批准且按时间段分配的项目预算
C. 制定预算过程的主要作用是确定项目所需资金
D. 制定预算是汇总所有单个活动或工作包的估算成本,建立一个经批准的成本基准的过程
答案:C(确定项目所需资金是估算成本过程的主要作用;制定预算的作用是建立成本基准)

模块3:控制成本——挣值管理(EVM)

挣值管理是进度+成本的集成管理工具,案例分析必考计算题!

3.1 三大基础指标(必须滚瓜烂熟!)

理解例子:计划每天完成1个模块,预算100元/模块。第3天结束时,实际完成了2个模块,花了250元。

  • PV = 3 × 100 = 300元(计划该干3个模块)

  • EV = 2 × 100 = 200元(实际干了2个模块)

  • AC = 250元(实际花了250元)

3.2 偏差与绩效指标(公式必背!)

记忆口诀:“SV正进度快,CV正成本省;SPI>1进度好,CPI>1成本好”

3.3 预测指标(案例计算必考!)

记忆口诀:“典型偏差看CPI,非典型偏差用剩余”

3.4 典型 vs 非典型偏差(必考辨析!)

理解例子:

  • 典型偏差:因为开发人员技术不熟练导致成本超支,如果不换人,后面还会继续超支

  • 非典型偏差:因为某次意外导致超支,已经解决,后面可以按原计划执行

3.5 挣值管理计算题标准步骤

步骤1:识别PV、EV、AC(从题干中提取或计算)
步骤2:计算SV、CV、SPI、CPI
步骤3:判断当前进度和成本绩效
步骤4:根据偏差类型计算EAC、ETC
步骤5:提出改进措施

真题示例(2019年案例分析):
项目开展11天后,PV=141000元,EV=136000元,AC=180000元。请计算CV、SV并评价绩效。

解答:
CV = EV – AC = 136000 – 180000 = -44000元(成本超支)
SV = EV – PV = 136000 – 141000 = -5000元(进度滞后)
因此项目进度滞后、成本超支。

模块4:成本控制的纠偏措施(案例找茬必背)

当发现成本超支时,按风险由低到高排序:

三、2026年考点预测

3.1 高频必考(100%概率)

3.2 趋势重点(近年出现频率上升)

3.3 易错点清单(命题人最爱挖坑)

3.4 可能出现的真题形式预测

选择题示例1(概念辨析):

关于成本管理的描述,正确的是( )。
A. 估算成本过程的主要作用是建立成本基准
B. 成本基准包括活动成本估算和应急储备
C. 管理储备包含在成本基准中,项目经理可直接使用
D. 项目预算等于成本基准
答案:B

选择题示例2(挣值计算):

某项目计划工期60天,完工预算200万元。项目进行到48天时,已完成总计划的75%,实际成本180万元,当前计划成本160万元。该项目的成本绩效指数CPI为( )。
A. 1.2 B. 0.83 C. 0.94 D. 0.89
答案:B(EV=200×75%=150,AC=180,CPI=150/180≈0.83)

案例分析示例(挣值计算):

某项目总预算BAC=164000元,第11天结束时,PV=141000元,EV=136000元,AC=180000元。

  • 计算CV、SV、CPI、SPI,并评价绩效

  • 按照当前绩效继续,预测EAC和ETC

  • 项目经理应采取什么措施?

  • 必背踩分词(案例找茬):

    • 没有制定成本管理计划

    • 成本估算不准确,导致预算偏差

    • 缺乏成本控制机制

    • 发现成本超支后未及时采取纠偏措施

    • 未区分典型偏差和非典型偏差

    • 管理储备使用未履行审批流程

    四、本章速记卡片

    ┌─────────────────────────────────────────────────────────────┐
    │ 项目成本管理·速记卡片 │
    ├─────────────────────────────────────────────────────────────┤
    │ 【三大过程】规估预,控 │
    │ 规划成本管理 → 估算成本 → 制定预算 → 控制成本 │
    ├─────────────────────────────────────────────────────────────┤
    │ 【储备类型】 │
    │ 应急储备:已知-未知,在成本基准内,经理可用 │
    │ 管理储备:未知-未知,不在成本基准内,需高层批准 │
    ├─────────────────────────────────────────────────────────────┤
    │ 【成本基准 vs 项目预算】 │
    │ 成本基准 = 活动成本 + 应急储备 │
    │ 项目预算 = 成本基准 + 管理储备 │
    ├─────────────────────────────────────────────────────────────┤
    │ 【挣值管理三大指标】 │
    │ PV = 计划价值(该干多少) │
    │ EV = 挣值(干了多少) │
    │ AC = 实际成本(花了多少) │
    ├─────────────────────────────────────────────────────────────┤
    │ 【偏差与绩效】 │
    │ SV = EV – PV(进度偏差,>0好) │
    │ CV = EV – AC(成本偏差,>0好) │
    │ SPI = EV/PV(进度绩效,>1好) │
    │ CPI = EV/AC(成本绩效,>1好) │
    ├─────────────────────────────────────────────────────────────┤
    │ 【预测指标】 │
    │ 典型偏差:EAC = BAC / CPI │
    │ 非典型偏差:EAC = AC + (BAC – EV) │
    └─────────────────────────────────────────────────────────────┘

    五、备考建议

  • 挣值计算必须练到条件反射:

    • 每天做2-3道挣值计算题,直到看到数字就能想到公式

    • 务必区分典型偏差和非典型偏差

    • 记住:CPI<1成本超支,SPI<1进度滞后

  • 口诀强化:

    • 三大过程:“规估预,控”

    • 储备类型:“应急已知基准内,管理未知基准外”

    • 挣值偏差:“SV正进度快,CV正成本省”

    • 预测公式:“典型偏差看CPI,非典型偏差用剩余”

  • 案例分析黄金模板:

    • 计算题步骤:先写公式→代入数字→计算结果→判断结论

    • 找茬题模板:看到“成本超支”→写“分析原因、采取纠偏措施、必要时申请使用管理储备”

  • 真题实战:
    重点刷2023-2025年真题,尤其是挣值计算题。成本管理是“熟能生巧”的章节,练得越多,考场上越稳。
