图纸上有摄像机,机柜里怎么接?我用AI一步步补齐接线管理
一个项目经理怎样把工作中的问题讲给AI,再通过继续操作,把工具一点点改到能用。

摄像机已经分给交换机了,打开端口表,却还是不知道它接在哪里。
这是我继续完善弱电施工管理工具时遇到的一个问题。我既做软件开发,也担任弱电项目经理。给施工队发图纸、确认点位、收记录,是我平时要处理的工作;这个工具,也是我借助AI一点点做出来的,已经在实际项目中使用。
这一轮,我想往下多管一步:图纸上有设备,机柜里也有交换机,两边的关系能不能在软件里说清楚?交换机上的插口,在系统里叫端口。只知道一批摄像机归哪台交换机,还不足以回答某个端口的另一头是谁。
我把这个问题交给AI协助实现。第一版做完,接着操作,又发现点位要重复填;把这一步省掉,分配数量又不合理;再往下核对,还少了配线架的另一面。
这篇就沿着这几个问题讲:我怎样把要求一步步说具体,让AI帮我修改,再看改完的东西能不能接着用。
阅读导航
- 第一版做完,为什么还要再填一遍
- 数量分完了,小交换机却先满了
- 顺着线往下看,还缺配线架的另一面
- 设计还要改,先让我看见会影响谁
- 这次用AI,我留下了一套可以继续用的办法
第一版做完,为什么还要再填一遍
最开始,我提出的是两件很具体的事:不同机柜里的设备连接起来,会占用端口;打开交换机端口表,应该能看到另一头接的是摄像机,还是另一台设备的某个口。
AI协助把连接登记和对端显示补了进去。设备之间连接时选两头的端口,两头一起占用,解除时也一起释放。做到这里,软件已经能记录接线去向。
可继续用时,我又遇到了一步重复操作:摄像机已经分给交换机,端口表还提示没有记录连接,需要再选一遍点位。
对于这一轮管理的普通摄像机点位,按一个点位占一个业务口处理就够了。我便把要求进一步缩小:已经分配过的点位,能不能直接在端口里看到,不要再让我为了补齐页面,把同一件事重新填一次?
接下来的修改,把已有分配按顺序对应到剩余的业务端口,并标成“自动分配”。之前手工指定的接线和设备之间的连接继续保留;设备互联仍然明确选择两端。

分配后的点位直接显示在端口表中。
这里保留了一处区别:自动分配表示软件里的安排,现场确认插在哪个口,仍以明确登记的接线为准。否则少填了一次,却把没有核实的事变成了“已确认”,管理上反而容易出错。
这一来一回让我看清了一个做法:AI把功能做出来以后,我还得沿着原来的工作动作再走一遍。端口表能显示内容,只回答了“功能有没有”;已经做过的事是否还要重复填,才是使用时接着遇到的问题。
数量分完了,小交换机却先满了
点位能显示出来以后,我继续看分配结果,又发现一个不合适的地方。
24个点位,选一台24口交换机,再选一台8口交换机。原来的规则先看这次分了多少个,最后得到16个和8个:小交换机已经满了,大交换机还有8个空口。
总容量没有超,但这个结果并不是我想要的。接下来如果还要补点,小交换机已经没有余地。我把这个具体例子反馈给AI,希望在总容量还没用满的时候,不同大小的设备都能适当留下空间。
随后,分配办法改成结合端口容量和已有占用,平衡安排后的使用比例。同样的例子,没有其他占用时,结果变为18个和6个。两台的使用比例都是四分之三,分别剩6个和2个口。

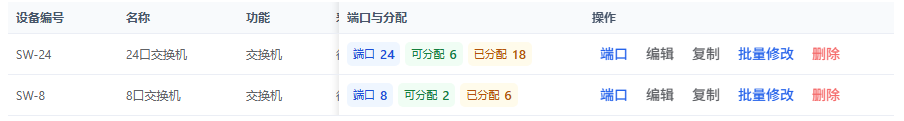

同一组演示点位改成18个和6个,设备行同时显示总端口、剩余量和已分配量。
核对到这里,还不能只看这一个例子。如果24口那台原来已经接了8个点位,再安排16个,旧占用也得一起计算。这时新增分配为10个和6个,算上原来的8个,最后还是18个和6个。
这次我没有只说“分配智能一点”,而是给出了能看出问题的输入和结果。AI据此调整规则,再用例子检查,要求就具体得多。
这个做法也有范围:总需求快达到总容量时,设备仍可能用满;已经保存的旧分配不会自行重排,需要我重新选择并保存。规则改善的是下一次安排,不能悄悄改掉已有安排。
顺着线往下看,还缺配线架的另一面
交换机分配理顺以后,继续把接线路径记全,就遇到了配线架。
不熟悉弱电工程,可以把它理解成机柜里集中整理接线的位置:摄像机那边过来的线接到背面,正面再用短线接向交换机。同一个编号,需要同时说明两面的去向。
已有功能一个端口只能记录一条连接,记住摄像机这一边,就放不下交换机那一边。我把“两面都可能连接设备”这个问题提出来,和AI把方案明确为:同一个编号分正面、背面分别登记,内部仍按同编号直通。
同时还有两个要求不能漏。一个24口配线架仍然算24口,不能因为页面出现两面就变成48口;同一台摄像机经过配线架接到交换机,也不能因此再占一次交换机容量。

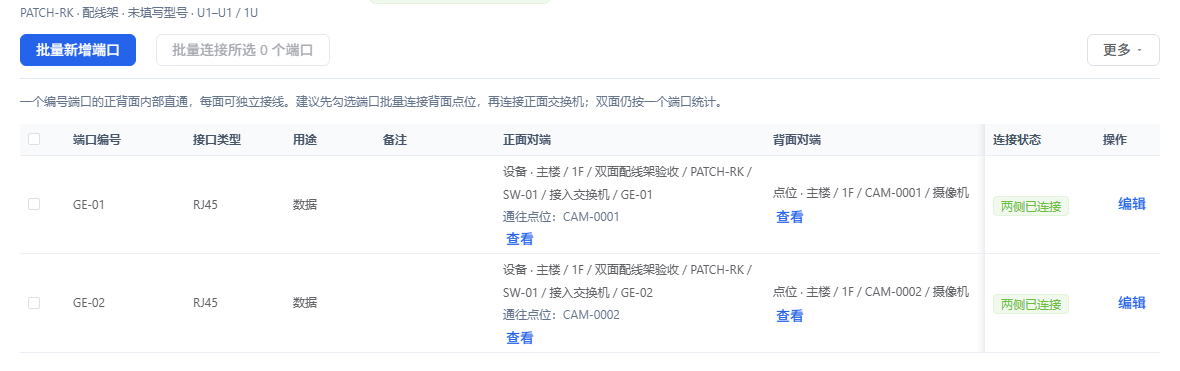

同一个编号能同时看到正面和背面的去向,状态区分单侧连接和两侧已连接。
AI协助把这套关系做进页面和校验,也补了批量操作:选一批端口,背面接点位,正面接交换机。核对时,再看只解除一面以后,另一面是否还在,数量是否仍然正确。
这里让我继续补充要求的,是实际接法。前面端口管理已经能用了,但一放到配线架上,原来的表达就不够。我需要把现场关系说明白,再让AI调整;不能因为页面已经有一个“连接”按钮,就认为所有连接都能表达。
设计还要改,先让我看见会影响谁
端口和接线逐渐记清楚以后,又到了调整设计的时候。
这一轮的柜内设备和点位安排仍处在施工设计阶段,同一型号可能要统一增减端口。如果每台打开重改,重复操作很多;如果直接让AI做一个“批量覆盖”,原来的分配和接线又怎么办?
所以这次我把要求说得更具体:可以跨机柜选同类设备一起改,减少的端口如果有人占用,先列出来。我确认后再解除,之后按新设计重新安排。
做出的页面因此有了“先预览,再确认”。删掉哪些口,会影响哪些点位、哪些接线,保存之前先让我看清楚。只改备注时,原接线保留;确认减少端口后,受影响的关系解除,图上的点位本身还在。

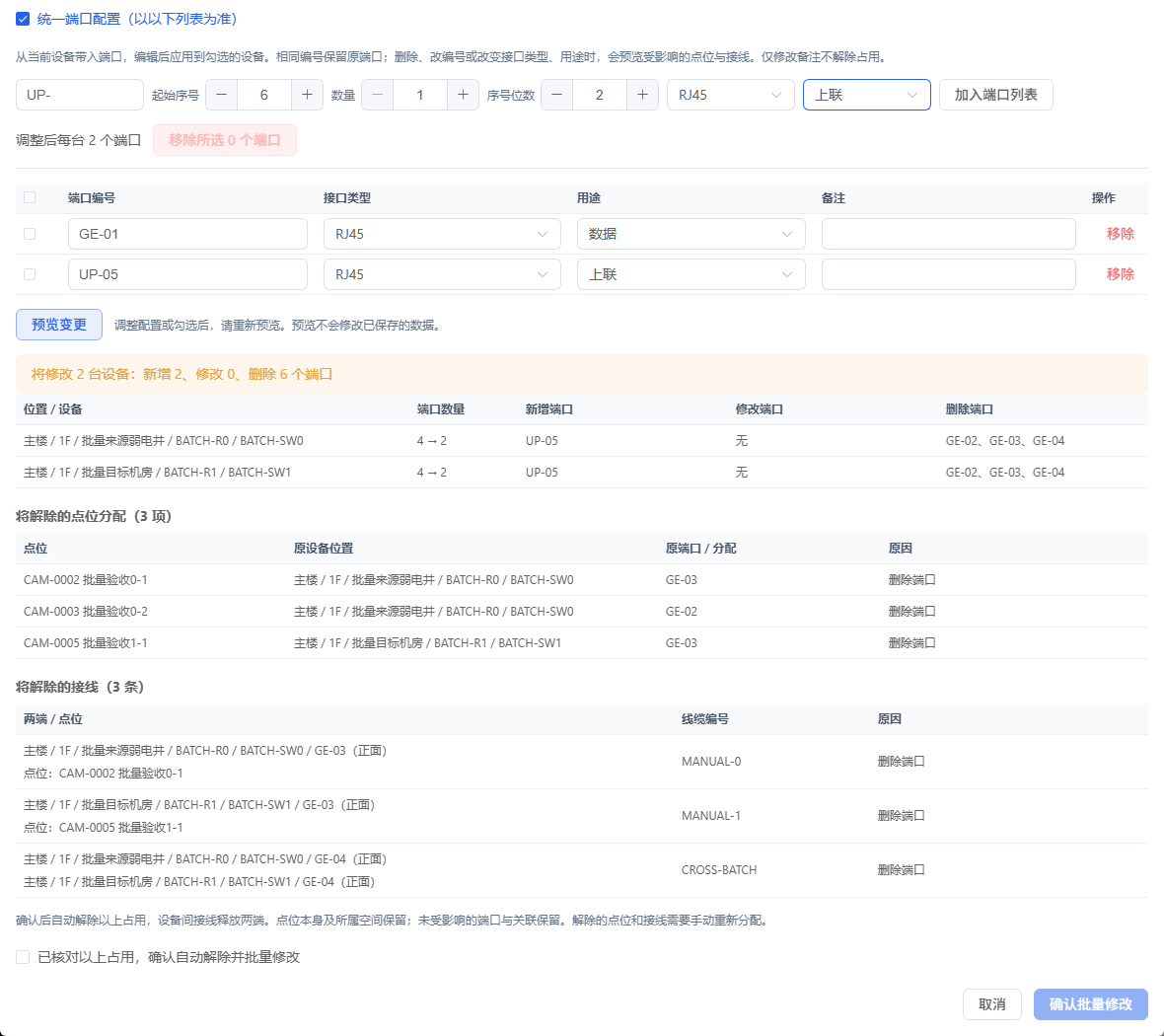

预览列出会受影响的点位分配和接线,核对后才保存;调整后的点位由我重新安排。
验证也顺着这个工作过程继续做:先打开预览再取消,检查原数据留下来;再确认减少端口,检查相应关系解除;最后把解除的点位重新分给备用设备,看看后面的操作能不能接上。
如果只检查“保存成功”,到这里就容易停下。但项目经理需要的是改完以后还能继续安排,这一步也要跟着检查。
这次用AI,我留下了一套可以继续用的办法
这几次修改串起来,我对“用AI提效”有了更具体的做法。每次遇到问题,先把下面几件事说明白:
- 我正在做哪一步,哪里重复、看不清,或者结果不合适。
- 一个能说明问题的例子,最好有当前结果和我希望调整的方向。
- 这次可以改什么,哪些已有记录和关系必须留下。
- 改完以后,我还要接着做哪一步,用它检查前面的修改是否真的可用。
这些是这次过程里可以提炼出来的提要求方式,不是当时对话的逐字记录。AI能协助分析、写代码、补页面和执行检查,我则继续把项目里的问题带进来,判断结果是否符合实际操作,再补充下一轮要求。
这次能看见的变化很具体:已分配的点位少了一次重复登记,同类设备可以一起调整,接线和修改影响在页面里能查清楚。我还没有统计这些变化在现场节省了多少时间,不能把它们换算成一个提效百分比。
项目此前已经在现场使用。这一批端口、配线架和批量调整,在当时记录中完成的是本机隔离验证和页面核对,尚未更新到现场;后续实际使用效果还需要记录。
对我来说,这个工具就是这样往前完善的:先解决眼前一件事,继续用,再把下一处问题说具体。AI让我能把这些调整做进自己的工具,项目经理的工作则不断告诉我,接下来还需要改哪里。
