为什么ERP排产结果不可执行?——从算法假设看技术断层
ERP排产本质是基于BOM结构和静态提前期的正向推算,其底层逻辑依赖一组强理想化假设:
- 产能无限(设备100%可用、无故障停机)
- 人员永在岗(无休假、无缺勤、无技能限制)
- 模具/夹具永远就位(无换型耗时、无库存约束)
- 提前期恒定(忽略工艺变更、质量返工等动态扰动)
这些假设导致排产输出仅为理论可行解,而非工程可执行解。例如:
- 同一台CNC被分配3个并行工序,系统显示负载率92%,但实际因换模冲突+维保空档已超负荷;
- 计划交付日落在法定节假日,而ERP日历未启用动态休假日历;
- 缺料预警仅校验MRP层级物料,无法穿透至半成品齐套状态(如‘缺少冲压件B’导致总装卡点)。
在多品种小批量场景下,该模型缺乏实时约束校验能力,无法响应插单、设备故障或工艺变更——计划员仍需大量Excel人工干预。

MES为何无法验证计划落地?——执行数据缺乏上下文锚点
MES承担报工采集、设备状态监控、工序流转记录等执行职能,但其数据天然缺少计划语义:
- 报工记录仅含‘订单号+工序号+完成时间’,不关联原始排产版本、资源占用逻辑或物料齐套快照;
- 设备状态为‘运行/停机’二值信号,未标注停机原因(如‘换模中’‘待料’‘维修中’),无法归因延迟根因;
- 多班组报工时间错位时,系统无法自动识别是排产冲突、换型延误还是人员缺岗;
- 计划下发无版本控制机制,车间可能仍在执行已作废的旧版排产表。
这造成典型的数据孤岛:ERP输出‘能排’,MES输出‘已做’,但二者之间缺失一个具备计划合理性校验能力与执行偏差归因分析能力的智能中枢。

JVS-APS三模块技术实现:构建有限产能约束的计划智能层
JVS-APS定位为ERP与MES之间的‘计划智能层’,不替代原有系统,而是通过以下三个可配置模块,将排产从理论推演升级为工程可执行方案:

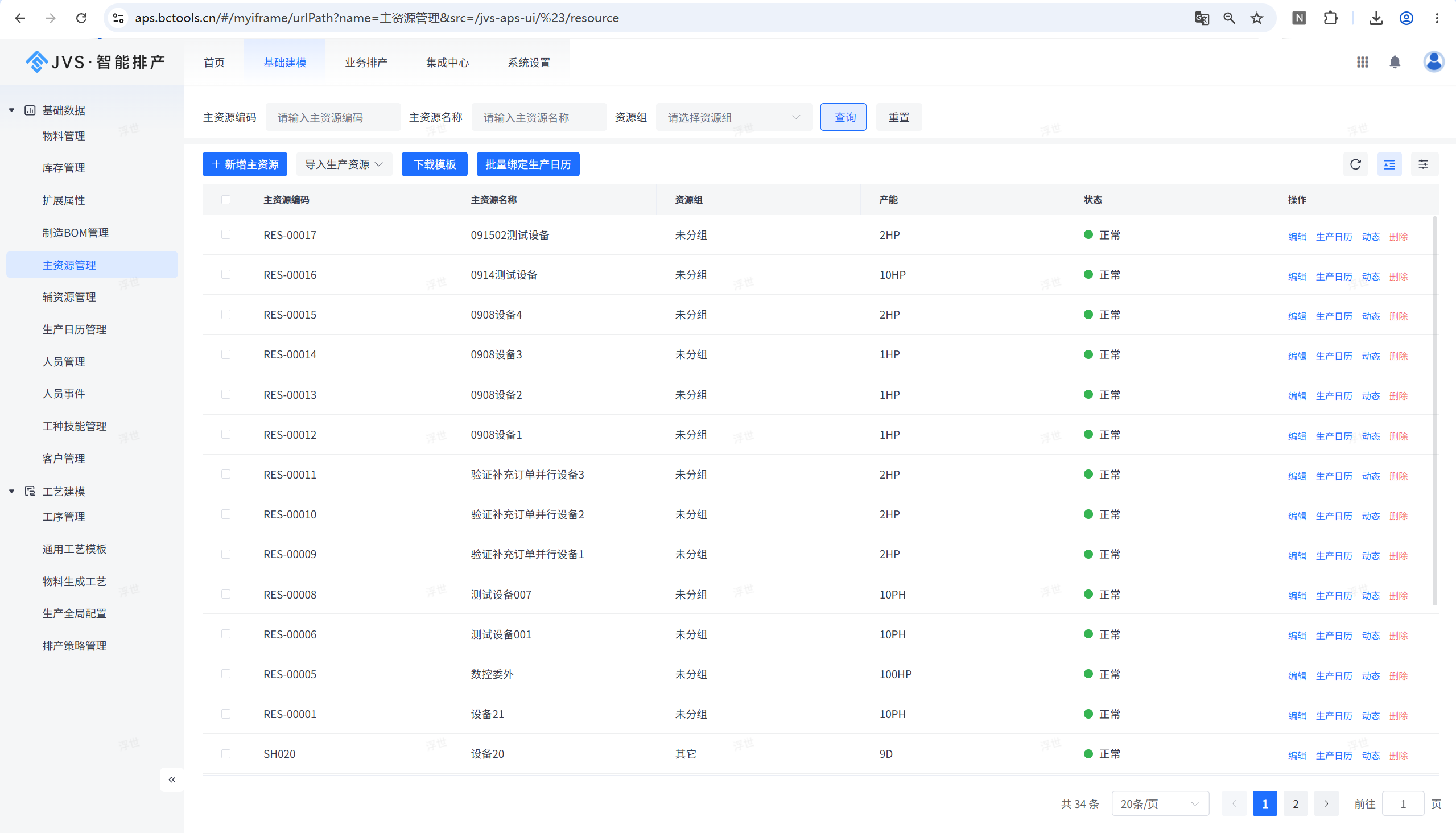

1. 主资源管理:生产日历驱动的真实产能建模
- 将设备维保计划、班次规则(早/中/夜班)、国家法定节假日、临时停产通知等统一建模为多维度生产日历;
- 排产引擎自动排除不可用时段,并生成设备负载热力图(支持按小时粒度查看瓶颈时段);
- 输出带负荷标注的甘特图,每道工序明确标注所占设备、可用时段及当前负载率。

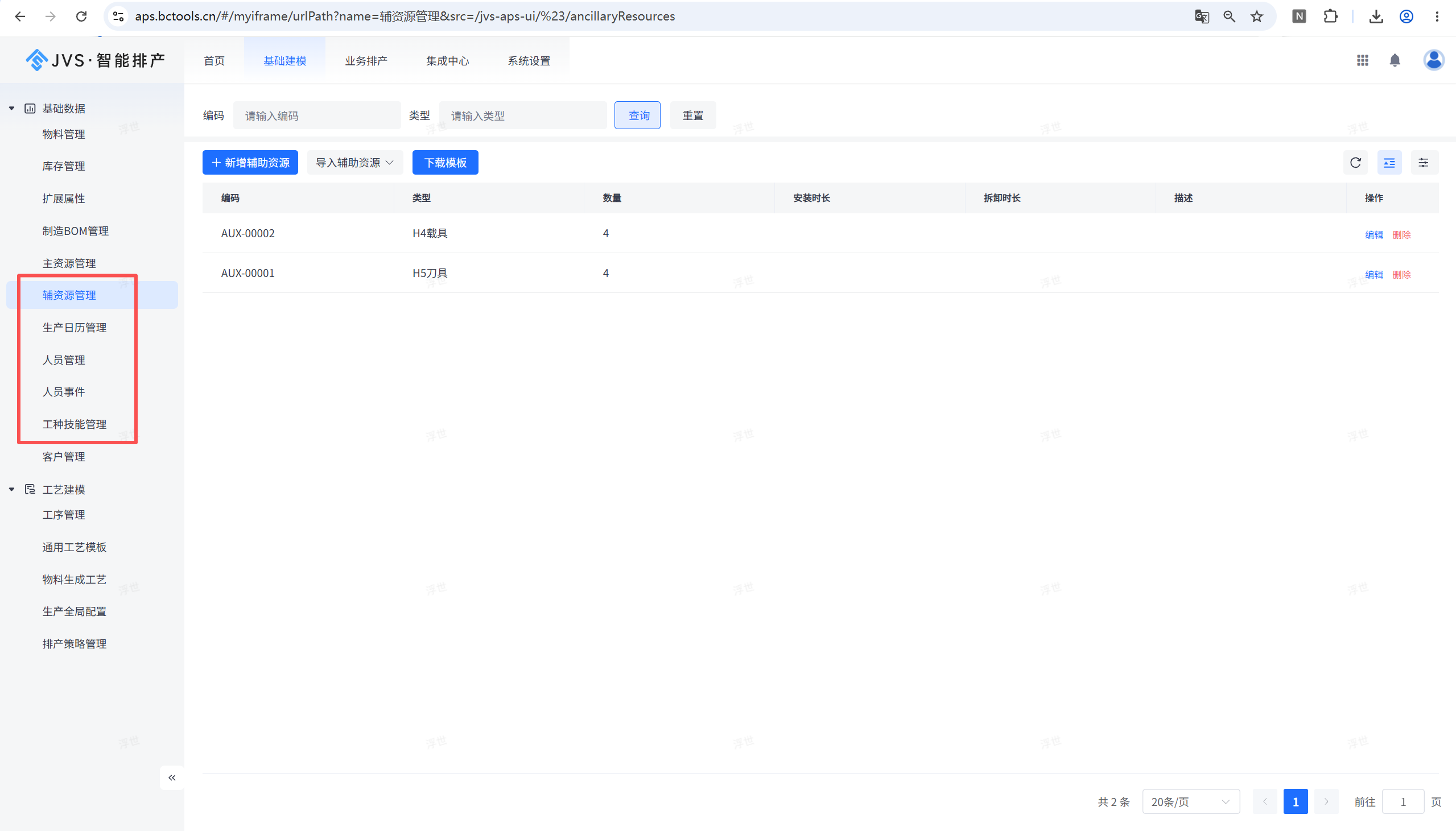

2. 人员事件与辅资源绑定:量化非设备类约束
- 支持模具、夹具、工装、技能人员等辅资源的结构化配置,例如:
- 模具A:库存2套,换模标准耗时45分钟,适配机型CNC-01/CNC-02;
- 焊接技师组:持证人数5人,单班最大排班4人,技能等级L3以上方可操作激光焊机;
- 排产时同步计算辅资源占用上限与换型时间,避免‘设备空闲但无法开工’的伪空闲现象。

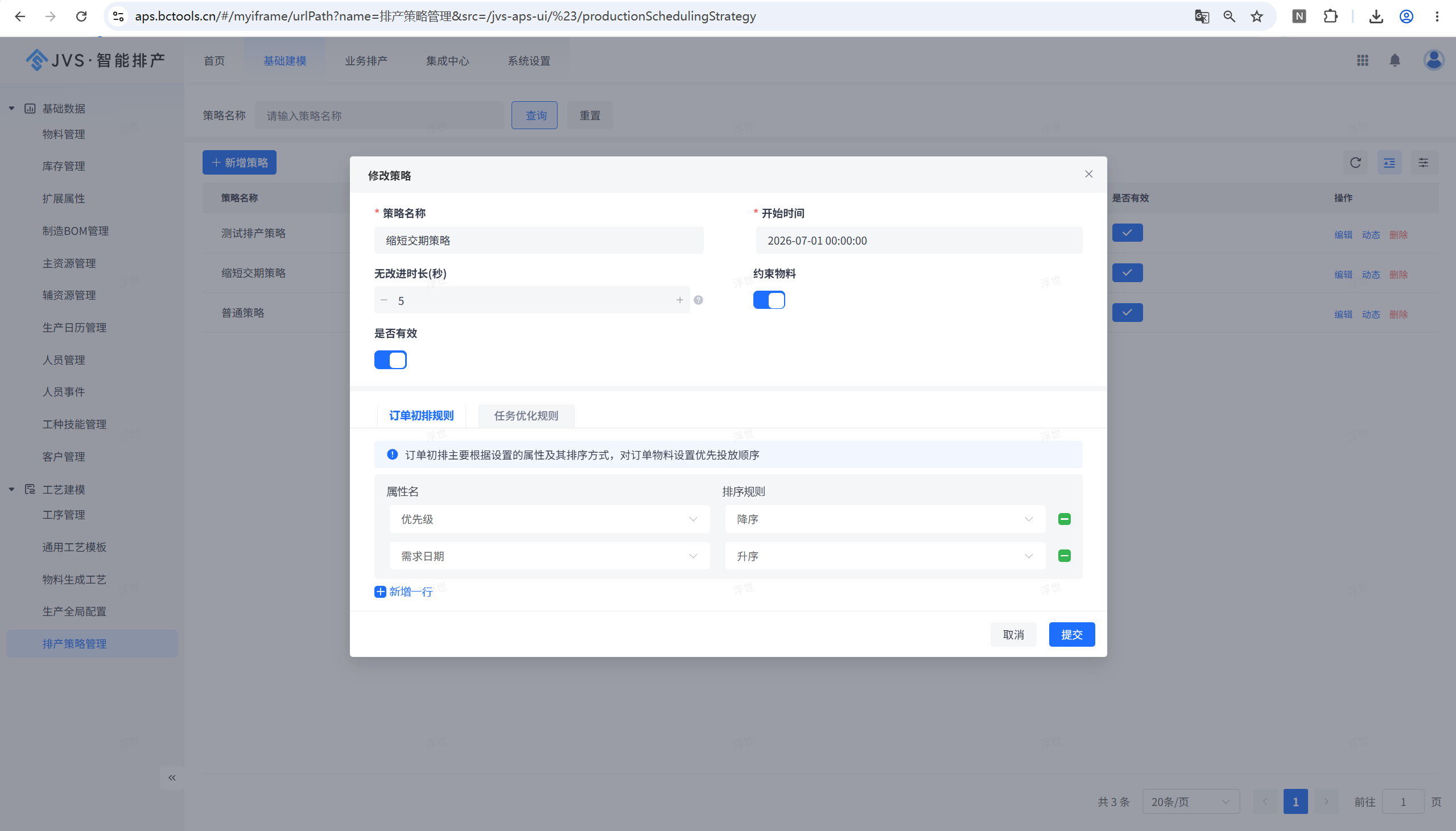

3. 排产策略管理:多目标可切换的算法调度引擎
- 内置交期优先、资源均衡、最小换型、最小等待时间等策略模板;
- 支持按订单属性动态绑定策略,例如:
- 紧急订单 → 启用‘交期优先+允许加班’策略;
- 长周期模具订单 → 启用‘资源均衡+预留换模缓冲’策略;
- 所有策略参数开放配置(如换型时间权重、加班成本系数),便于工程师调优验证。

三模块联动后,排产输出不再是孤立甘特图,而是带完整上下文的可执行指令集:每道工序附带设备/模具/人员占用详情,每个交期均经过真实日历与半成品级齐套校验。
四步技术落地路径:从黑洞到可信计划链
无需推倒重来,只需按以下四步扎实实施,即可快速建立可验证、可优化的计划协同机制:
第一步:校准产能基线
- 在JVS-APS中配置核心设备生产日历(含维保计划、班次、节假日);
- 运行基线排产,对比ERP原计划,自动暴露被忽略的产能断层(如某CNC每周三下午2小时维保空档)。
第二步:补全隐性约束
- 录入关键辅资源(模具、夹具、技能人员)及其约束参数;
- 验证排产结果是否消除‘设备空闲但无法开工’类冲突,确保首次排产即具备物理可行性。
第三步:前置交期校验
- 对接CRM/销售系统,在接单环节触发有限产能预估;
- 系统返回可行交期+风险提示(如‘模具A冲突,建议协调外协’或‘焊接技师L3不足,需延长交期2天’)。
第四步:闭环执行反馈
- 计划下发至MES/移动端 → 车间扫码报工 → 系统自动比对计划时间窗与实际完成时间;
- 偏差超阈值(如延迟>30分钟)自动触发告警,并推送局部重排建议(仅重排受影响工序链)。
这一机制的核心价值在于:每一次报工都在反哺排产模型——历史换模实际耗时自动修正标准值,高频缺料项推动齐套校验规则迭代,使系统越用越准、越用越稳。
结语:让排产回归工程本质
排产不是数学游戏,而是对真实制造系统的建模与仿真。JVS-APS的技术路径表明:只有将设备、人员、模具、日历等约束显性化、参数化、可计算化,才能打破ERP与MES之间的语义鸿沟。开发者与实施工程师应重点关注三类可落地动作:
- 生产日历的细粒度建模(至少覆盖设备级维保与班次);
- 辅资源约束的量化录入(拒绝‘模具够用’等模糊描述);
- 排产策略与业务规则的映射验证(确保算法输出符合现场调度逻辑)。
真正的计划可信链,始于对制造约束的敬畏,成于对每一处隐性条件的代码化表达。
