本文从工程实现角度剖析JVS-APS在离散制造中的核心技术逻辑,重点说明工艺模板、BOM穿透、多维日历与资源协同等结构化建模机制如何支撑有限产能排程,对比大模型在约束建模、校验闭环和可执行性上的根本局限。
作为一线制造业系统开发者或MES/APS实施工程师,你是否遇到过这样的问题:客户引入大语言模型尝试‘智能排产’,结果生成的计划看似合理,却无法落地执行?根源不在算力或算法,而在建模范式差异——本文将从技术实现层拆解JVS-APS如何通过结构化建模保障排产的确定性、可追溯性与可执行性。

大模型为何无法承担真实排产任务?
AI大模型本质是概率驱动的序列生成器,其输出不具备制造系统必需的三类硬性保障:
-
无状态约束校验:模型不维护设备维保状态、人员资质库、夹具库存等运行时上下文,无法在生成过程中主动触发规则拦截(如‘3号夹具仅存1套’);
-
无结构化语义解析:将‘注塑A件需预热2小时’视为自然语言片段,而非可绑定工序节点、带持续时间属性与前置依赖关系的结构化操作单元;
-
无可追溯决策链:输出结果无执行依据快照,无法回溯某订单排至周四下午的具体约束路径(如:因BOM第3级子件缺料+夜班焊工技能不匹配+C线周三维保窗口)。
这意味着:大模型可辅助写排产需求文档,但不能替代排产引擎本身。
JVS-APS的结构化建模实现原理
JVS-APS将制造知识转化为可持久化、可验证、可复用的数据模型。其核心建模能力均以数据库实体+业务规则引擎方式落地,非NLP文本处理。
1. 工艺路线模板:工序级结构化定义

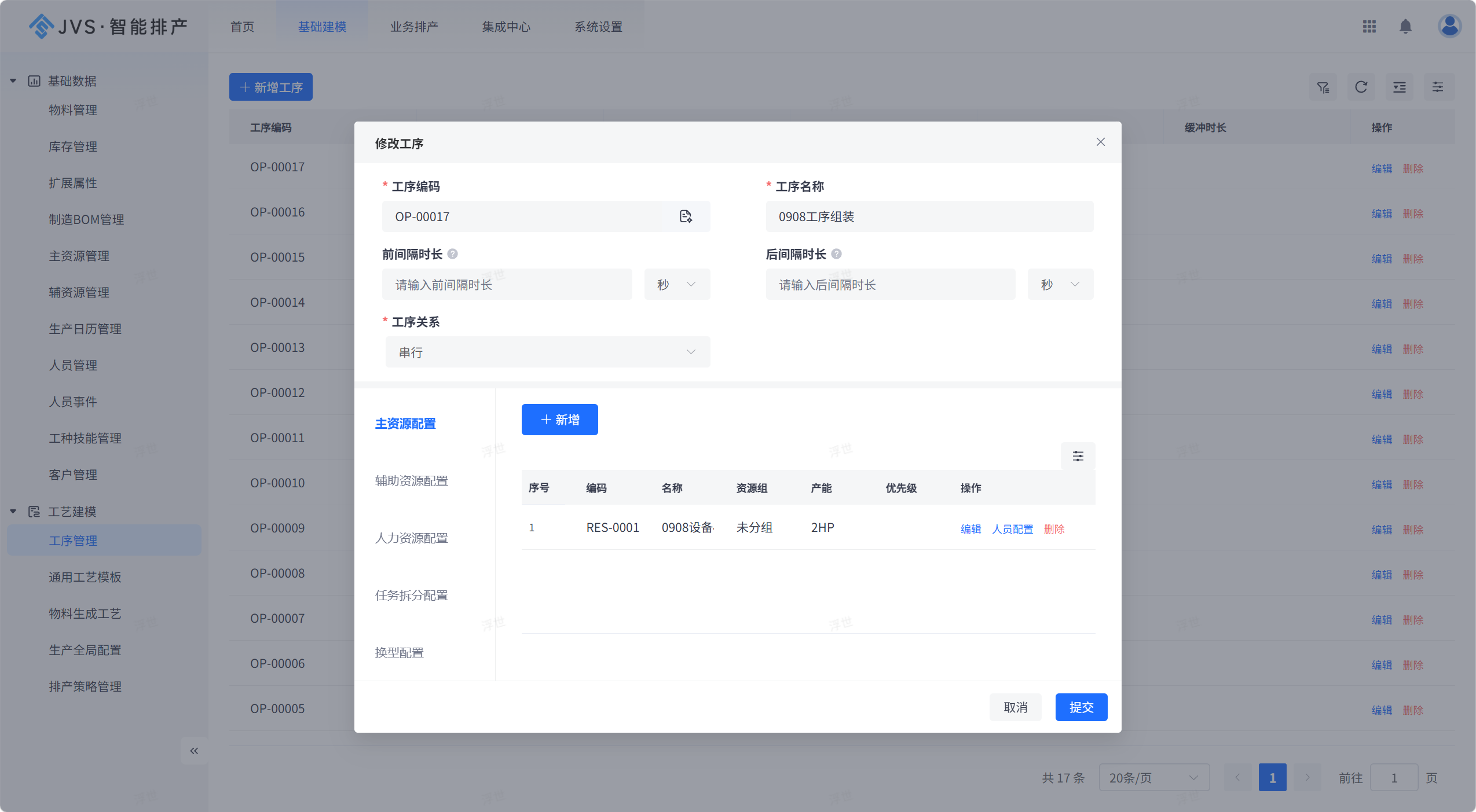

每条工艺路线为独立数据对象,包含以下可配置字段:
-
工序序号(支持跳步与并行分支)
-
主设备ID(关联设备台账,自动校验可用性)
-
辅资源列表(JSON数组,含夹具ID、工装ID及最小占用数量)
-
标准工时/换型耗时(单位:秒,支持按班次浮动系数)
-
技能要求标签(如『TIG焊-压力容器』,绑定人员资质库)

示例代码逻辑(伪SQL):
sql
复制自动换行
SELECT * FROM process_route_step
WHERE route_id = 'PR-2024-087'
AND (equipment_status = 'available'
AND required_skill IN (SELECT skill_tag FROM staff_cert WHERE staff_id = ?))
ORDER BY seq_no;
新产品导入时,仅需继承模板并覆盖差异化字段,避免人工重录导致的逻辑断层。

2. 制造BOM:多级嵌套与动态齐套计算
JVS-APS采用递归BOM展开机制,BOM版本与订单强绑定,支持:
-
多层级深度遍历(成品→半成品→原材料)
-
替代料优先级链(如:主料A缺货时,按[备选B→C→D]顺序查库)
-
齐套阈值配置(支持‘100%齐套才开工’或‘95%齐套+关键件100%’)

系统通过定时任务或事件触发(如入库完成),实时调用check_bom_availability(order_id)函数计算各层级可用量,并标记阻塞节点。
3. 生产日历与资源池协同建模
资源不再抽象为‘设备’,而是按类型建模为独立资源池:
-

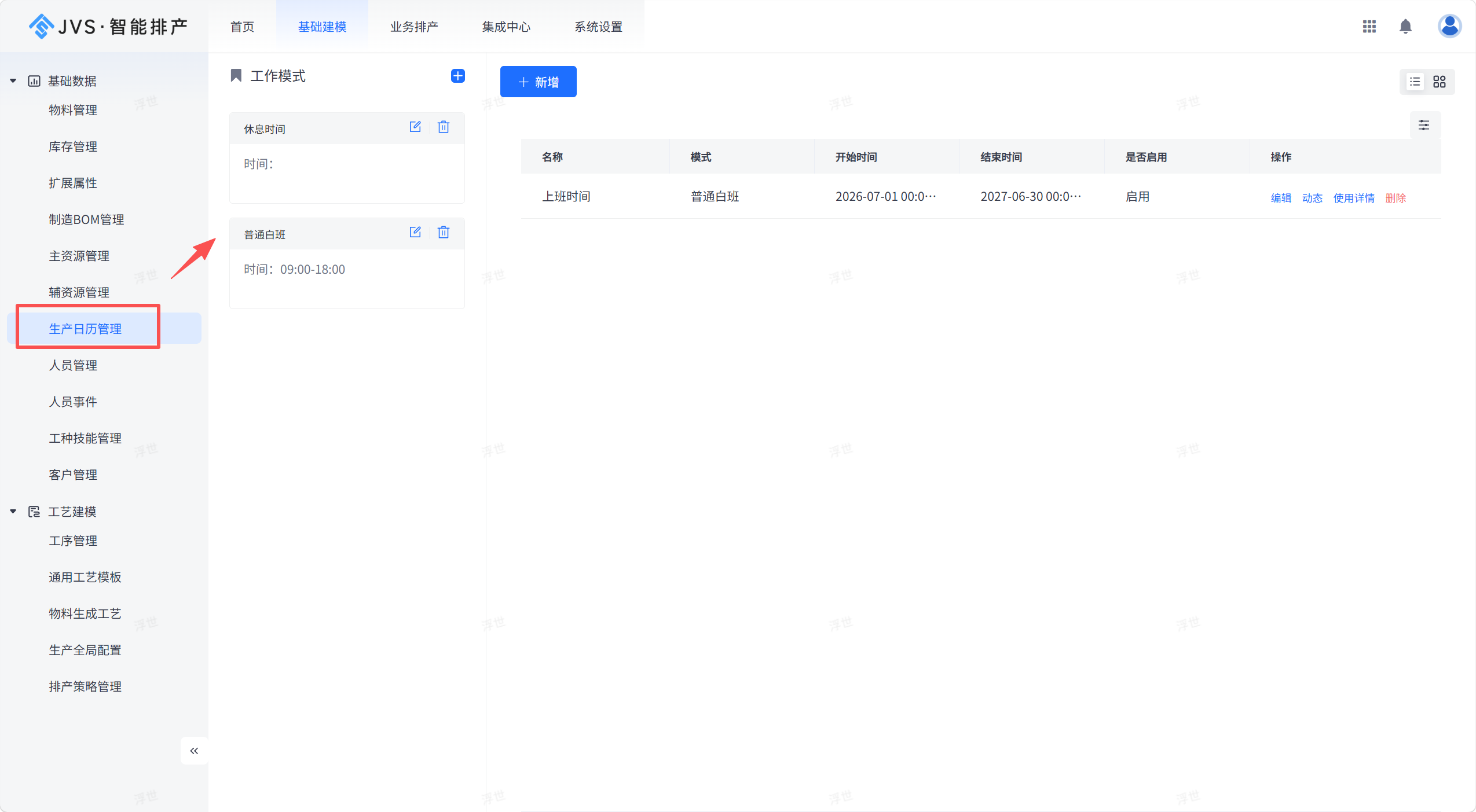

设备资源池:含calendar_id外键,指向日历策略表(支持多层叠加:基础班次+节假日+维保窗口)
-
人力资源池:绑定技能标签、班次排程表、考勤状态
-
工装资源池:记录当前占用数、换装耗时、校准有效期

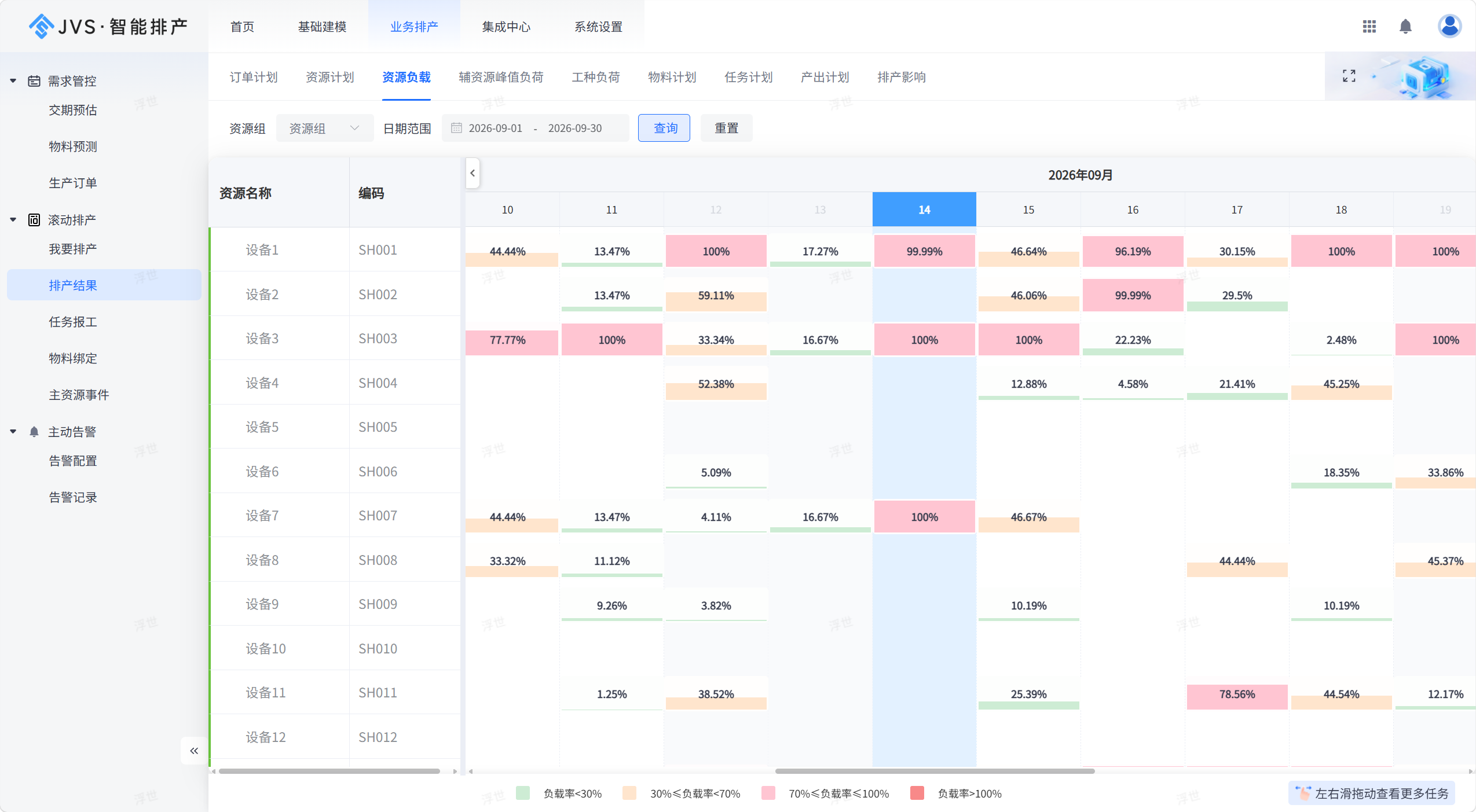

排程引擎执行时,对每个任务调用get_available_slots(resource_type, resource_id, start_time, duration)接口,返回满足全部约束的时间片集合。

从模型到可执行计划:四步技术闭环
结构化建模只是输入,JVS-APS通过以下工程化流程保障计划落地:

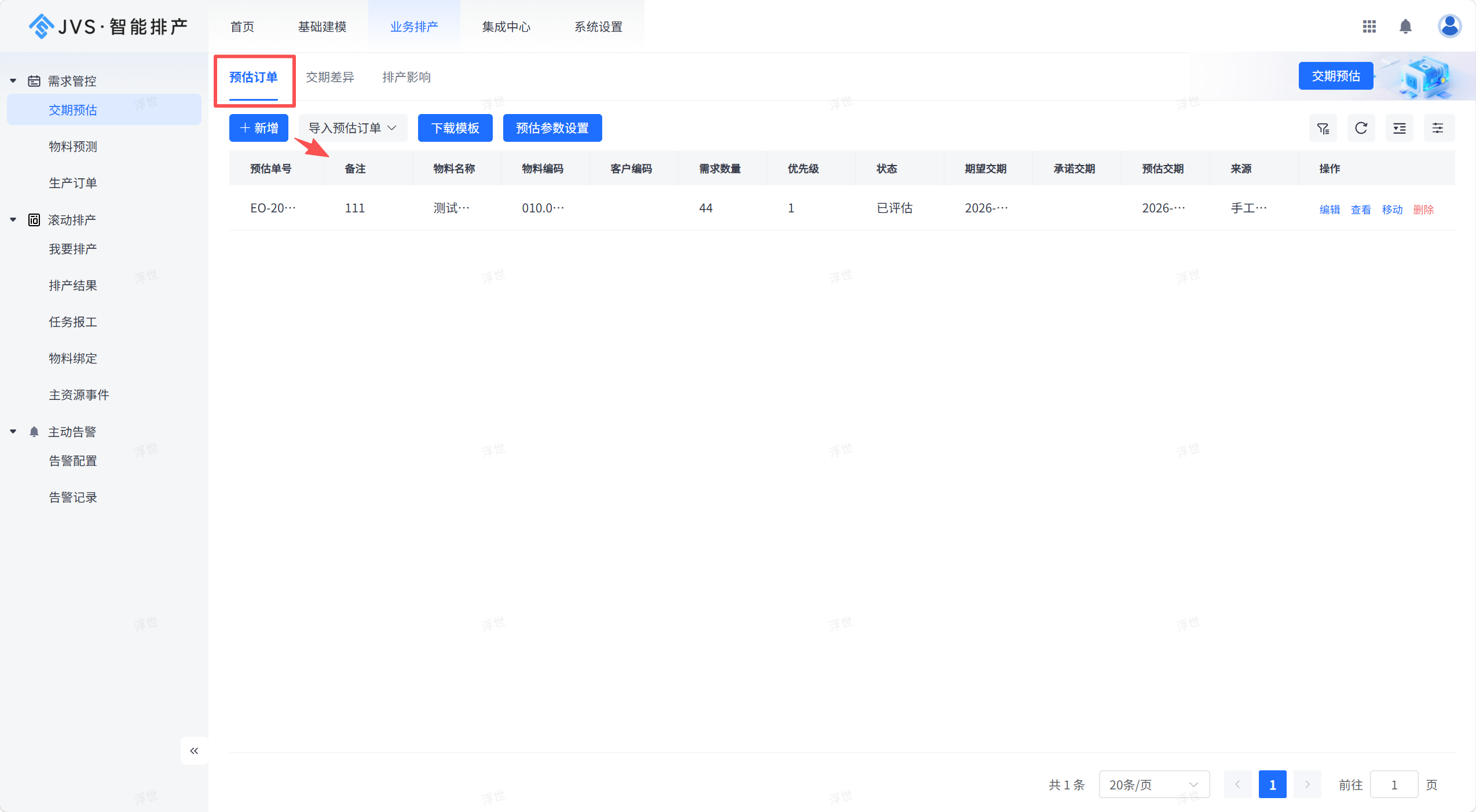

1.交期预估前置:销售录入预订单后,系统异步调用simulate_delivery_window(),并发执行产能负载模拟、BOM齐套检查、工艺路径可行性验证,返回带置信度(如‘92%概率≤7工作日’)的交付窗口;

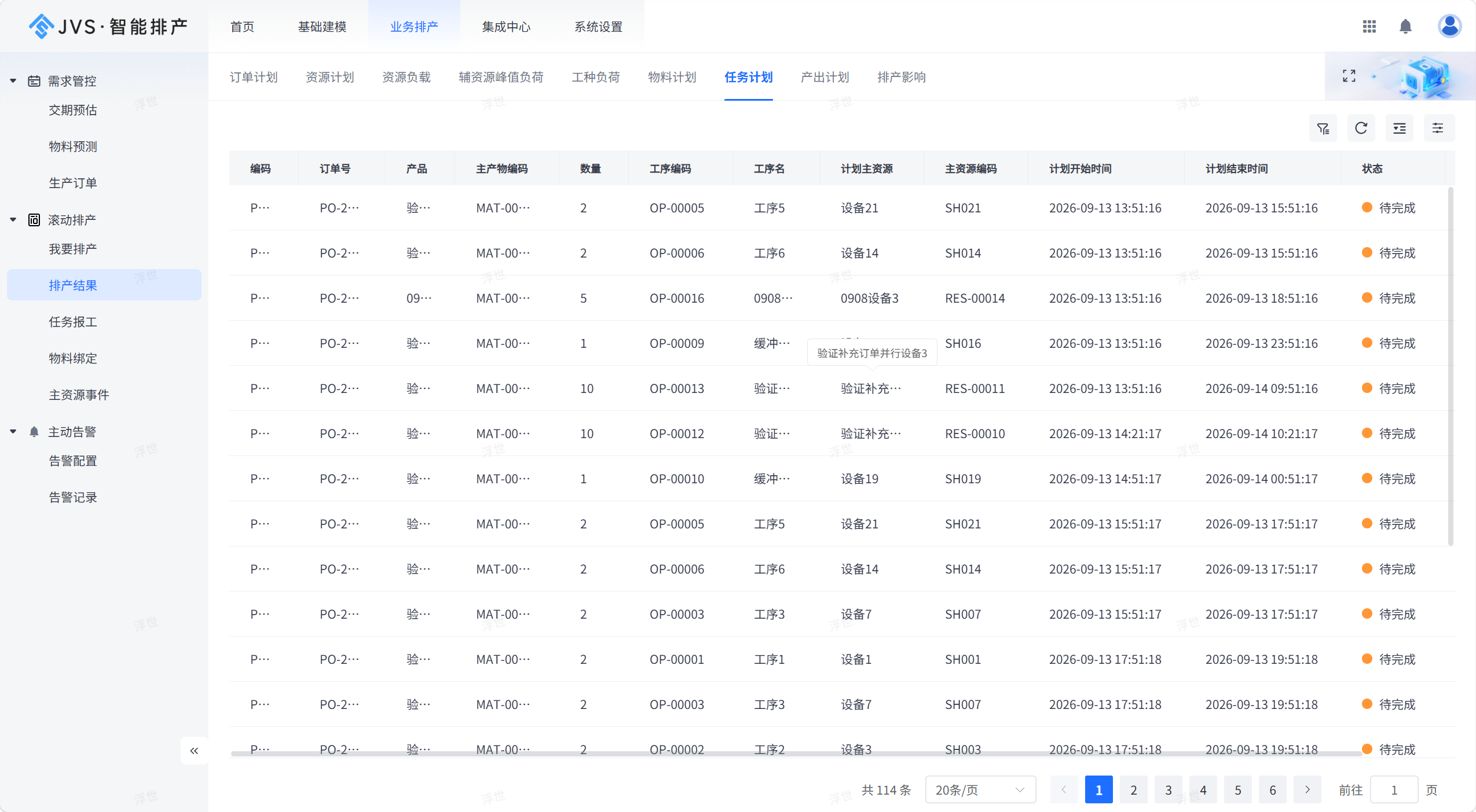

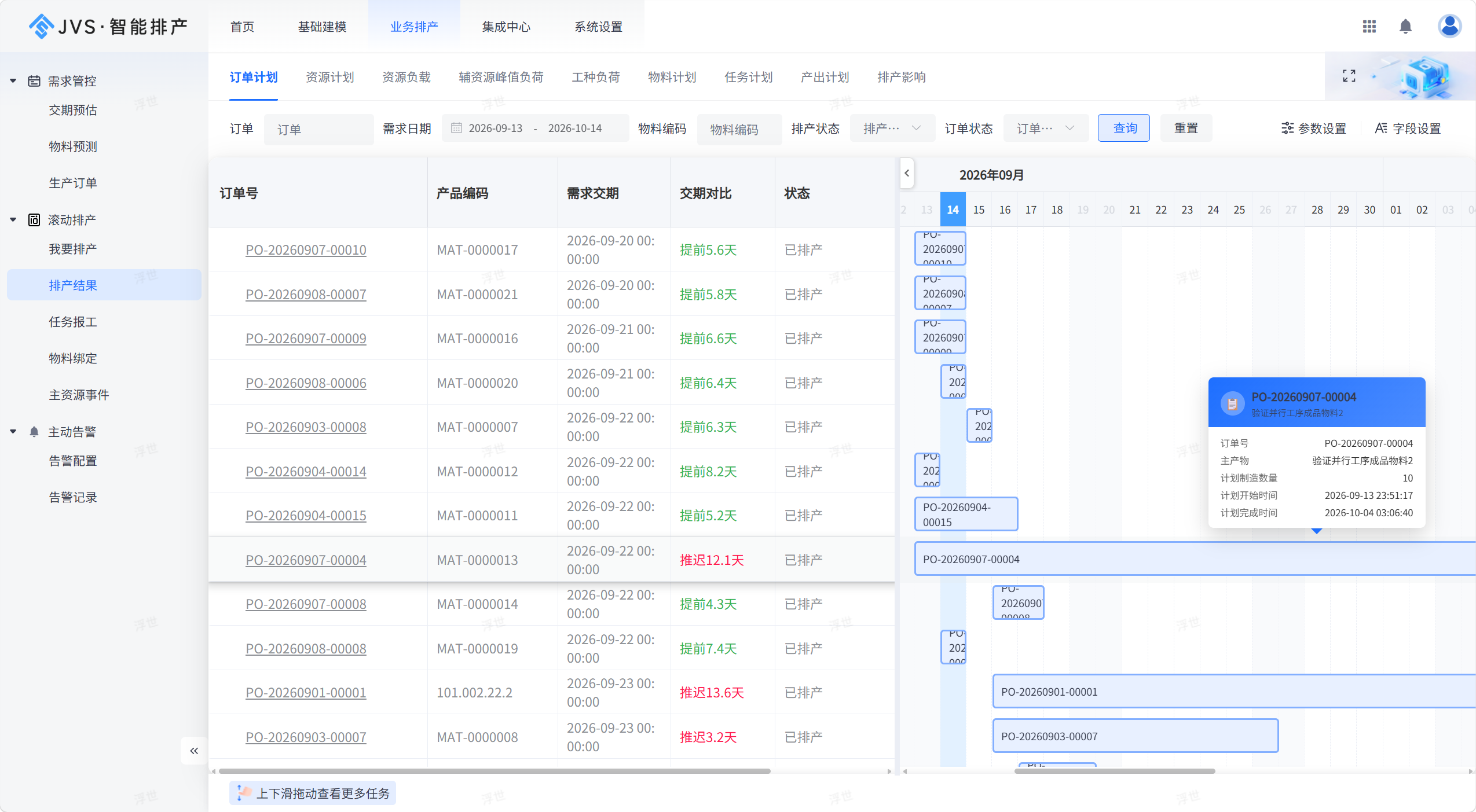

2.有限产能排程:基于CPM(关键路径法)+ 约束传播算法,在资源池约束下生成甘特图数据,每项任务携带resource_allocation结构体(含设备ID、人员ID、夹具ID及起止时间戳);

3.插单动态重排:接收新订单后,仅锁定已报工/开工任务,调用replan_affected_scope()识别影响范围,按优先级策略(如交期紧急度 > 毛利率)局部优化;

4.执行闭环驱动:计划下发生成work_order_task表,车间扫码触发report_progress(task_id, actual_start, actual_end, status),异常事件(如设备停机码=ERR-203)自动推送至alert_rule_engine触发告警与重排建议。

工程师选型验证清单(可直接用于技术评审)
评估APS系统是否真正具备结构化建模能力,请在POC阶段验证以下三点:
-
是否支持订单级BOM与工艺路线独立配置?验证方式:创建测试订单,修改其BOM第2级子件,确认排程结果是否同步更新且不影响其他订单;
-
是否支持多层日历叠加控制?验证方式:为同一设备配置‘基础两班制’+‘本周三14:00–16:00维保’+‘国庆假期’,检查排程是否自动避让所有冲突时段;
-
是否实现端到端数据闭环?验证方式:手动修改某任务实际完工时间,观察后续任务计划是否自动前移/后延,且ERP/MES接口表中对应字段是否实时更新。
真正的离散制造APS不是AI功能包装,而是以可配置模型为输入、约束求解为内核、实时反馈为驱动的轻量化调度中枢——它不追求‘最优化’,而坚守‘可执行’。
